KI-Wissensdatenbank: Implementierung 2026 Schritt für Schritt
KI-Wissensdatenbank 2026: RAG-Architektur, Vektordatenbanken und LLM-Integration für Unternehmen.
Zu KI-Wissensdatenbank: Implementierung und Aufbau Guide – Ratgeber sind Datenanalyse & Business Intelligence und Kostenrechner: KI-Entwicklung passende Einstiege. Kosten und Branchenkontext klären Branche: Finanzen.
Eine KI-Wissensdatenbank-Implementierung verbindet Unternehmensdokumente mittels RAG (Retrieval Augmented Generation) mit einem Large Language Model. Sie ermöglicht natürlichsprachliche Antworten mit Quellenangabe. Supportanfragen werden reduziert, Firmenwissen wird durchsuchbar – ohne manuelle Recherche.
Der technische Kern besteht aus Objektspeicher für Dokumente sowie Vektordatenbank für semantische Suche.
Unternehmen mit fragmentierten Dokumentenbeständen kämpfen mit verlängerten Einarbeitungszeiten und erhöhten Supportkosten.
Support-Teams beantworten identische Fragen wiederholt, während Prozesswissen in einzelnen Köpfen bleibt.
Eine fachgerecht implementierte KI-Wissensdatenbank macht Unternehmenswissen zugänglicher und reduziert Redundanzen.
Dieser Ratgeber zeigt Ihnen Schritt für Schritt, wie Sie eine KI-Wissensdatenbank Implementierung und Aufbau strukturiert durchführen – von der Planung über die Datenaufbereitung bis zur Integration in Ihre bestehende Systemlandschaft.
Sie erfahren, welche Technologien sinnvoll sind, wie Sie Daten aufbereiten, welche Architektur-Entscheidungen notwendig sind und wie Sie messbare Erfolge erreichen. Der Fokus liegt auf praktischen Schritten, bewährten Technologie-Stacks und realistischen Timelines für Ihr Unternehmen.
Kernaussagen
Kurz: Eine erfolgreiche KI-Wissensdatenbank-Implementierung lässt sich häufig in drei zentrale Bereiche gliedern.
Eine erfolgreiche KI-Wissensdatenbank-Implementierung lässt sich häufig in drei zentrale Bereiche gliedern. RAG-Architektur (Vektordatenbank + Large Language Model), qualitätsgesicherte Datenaufbereitung (Chunks mit Metadaten) und ein strukturiertes Rollout-Modell (Foundation, Optimierung, Skalierung). Weitere Aspekte wie Monitoring, Zugriffskontrolle und Governance sind ebenfalls relevant.
Ein typischer technischer Stack umfasst Objektspeicher, eine Vektordatenbank (z. B.
Pinecone, Weaviate, Qdrant) und ein LLM (z. B. GPT-4, Claude, Llama 3). Zusätzlich sind Orchestration, Monitoring und Zugriffskontrolle erforderlich.
KPIs wie First Contact Resolution und Average Handle Time können sich je nach Datenqualität, Dokumentenumfang und Implementierungstiefe verbessern.
Der Return on Investment hängt von Projektumfang, Datenqualität und Implementierungstiefe ab.
DSGVO-Konformität, Content-Ownership und kontinuierliche Datenpflege beeinflussen den langfristigen Erfolg maßgeblich.
Was ist eine KI-Wissensdatenbank und warum ist sie 2026 unverzichtbar?
Eine KI-Wissensdatenbank ist ein System, das strukturierte und unstrukturierte Unternehmensdokumente (PDFs, Word-Dateien, Wikis, E-Mails, Tickets) mit einem Large Language Model verbindet.
Nutzer stellen Fragen in natürlicher Sprache – das System durchsucht die Dokumente semantisch, extrahiert relevante Passagen und generiert eine verständliche Antwort inklusive Quellenangabe.
Im Gegensatz zu klassischen Suchfunktionen oder statischen FAQ-Listen versteht eine KI-Wissensdatenbank Kontext, Synonyme und komplexe Fragestellungen.
Erfahrungsberichte aus Implementierungsprojekten zeigen, dass Datenqualität und kontinuierliche Pflege entscheidend für den Erfolg sind.
Die technische Grundlage bildet Retrieval Augmented Generation (RAG): Dokumente werden in Textabschnitte (Chunks) segmentiert, in numerische Vektoren (Embeddings) transformiert und in einer Vektordatenbank gespeichert.
Bei einer Anfrage wird die Frage ebenfalls vektorisiert, semantisch ähnliche Chunks werden abgerufen und an ein Large Language Model übergeben – dieses formuliert die Antwort auf Basis der gefundenen Passagen.
So entstehen präzise, kontextbezogene Antworten mit reduziertem Halluzinationsrisiko.
Warum Unternehmen 2026 verstärkt auf KI-Wissensdatenbanken setzen
Unternehmen kämpfen mit fragmentiertem Wissen: Dokumentation liegt verstreut in Laufwerken, Wikis, Ticketsystemen und E-Mail-Postfächern. Neue Mitarbeiter benötigen verlängerte Einarbeitungszeiten. Support-Teams beantworten identische Fragen wiederholt.
Prozesswissen bleibt in den Köpfen einzelner Personen – verlässt diese Person das Unternehmen, geht kritisches Know-how verloren.
Eine strukturierte KI-Wissensdatenbank Implementierung und Aufbau adressiert genau diese Probleme, geht das Wissen verloren.
Eine KI-Wissensdatenbank adressiert diese Probleme strukturiert:
- Selbstbedienung für Mitarbeiter und Kunden: Antworten stehen unmittelbar zur Verfügung – keine Wartezeiten, keine Ticket-Eskalation
- Konsistente Antworten: Alle Nutzer erhalten dieselbe Information – keine widersprüchlichen Aussagen mehr
- Entlastung des Supports: Standardfragen werden automatisiert beantwortet – Support konzentriert sich auf komplexe Fälle
- Beschleunigtes Onboarding: Neue Mitarbeiter finden Antworten selbstständig – Einarbeitungszeit sinkt messbar
Erfahrungsberichte aus Implementierungsprojekten zeigen, dass sich Kennzahlen wie Ticket-Volumina und Bearbeitungszeiten verbessern können; konkrete Werte hängen von Datenqualität, Dokumentenumfang und Implementierungstiefe ab.
Das bedeutet: potenziell reduzierte Ticket-Volumina, verkürzte Bearbeitungszeiten und gesteigerte Kundenzufriedenheit.
Typische Anwendungsfälle für KI-Wissensdatenbanken
KI-Wissensdatenbanken eignen sich für verschiedene Szenarien:
- Interner Support (IT, HR, Facility Management): Mitarbeiter fragen nach Urlaubsregelungen, VPN-Einrichtung oder Raumreservierungen – das System antwortet direkt
- Kundensupport und Self-Service: Kunden suchen Anleitungen, Troubleshooting-Hinweise oder Produktinformationen – ohne Support-Ticket
- Produktdokumentation und Handbücher: Technische Dokumentation wird durchsuchbar – Entwickler und Techniker finden Spezifikationen effizienter
- Compliance und Prozessdokumentation: Auditoren und Compliance-Beauftragte greifen auf Richtlinien zu – ohne manuelle Suche in Ordnerstrukturen
- Vertrieb und Pre-Sales: Sales-Teams finden Produktinformationen, Preislisten und Case Studies – Angebotserstellung wird beschleunigt
Wir haben bei Groenewold IT Solutions KI-Wissensdatenbanken für Unternehmen entwickelt, die Supportanfragen signifikant reduzierten und Onboarding-Zeiten verkürzten.
Entscheidend waren: klare Datenstruktur, kontinuierliche Pflege und Integration in bestehende Systeme.
Voraussetzungen für die erfolgreiche Implementierung einer KI-Wissensdatenbank
Eine erfolgreiche KI-Wissensdatenbank-Implementierung benötigt vier Voraussetzungen: Stakeholder-Alignment mit messbaren Zielen (z. B. Reduktion von Ticket-Volumina), Content-Owner für kontinuierliche Datenpflege, Datenquellen-Inventar mit Qualitätsbewertung (Relevanz, Aktualität, Zugänglichkeit) und technische Infrastruktur-Entscheidung (Cloud vs. On-Premise, DSGVO-konform).
Für einen kontrollierten Start empfiehlt sich ein Pilotumfang von 50–100 Dokumenten (FAQ, Onboarding-Guides), Datenqualitätsprüfung (keine Duplikate, aktuelle Versionen) und Klärung der Hosting-Strategie.
Ohne diese Basis scheitert die Implementierung an unzureichender Datenqualität oder fehlender Akzeptanz. CRM-Implementierung Schritt für Schritt FAQ-Struktur für Dokumentation
Organisatorische Voraussetzungen
Stakeholder-Alignment : Klären Sie, welche Nutzergruppen die Wissensdatenbank verwenden (Support, Vertrieb, IT, Kunden) und welche Fragen beantwortet werden sollen.
Definieren Sie messbare Ziele: Reduktion der Ticket-Anzahl, verkürzte Antwortzeiten, gesteigerte Mitarbeiterzufriedenheit.
Ohne klare Ziele wird die Implementierung zum Selbstzweck.
Content-Ownership : Bestimmen Sie, wer für die Pflege der Wissensdatenbank verantwortlich ist.
Wer erstellt neue Inhalte?
Wer aktualisiert veraltete Dokumente?
Wer prüft die Qualität der Antworten?
Ohne Content-Owner veraltet die Datenbank – und Nutzer verlieren das Vertrauen.
Change-Management : Mitarbeiter müssen die Wissensdatenbank akzeptieren und nutzen.
Kommunizieren Sie den Mehrwert explizit: schnellere Antworten, reduzierte Unterbrechungen, mehr Zeit für strategische Aufgaben.
Schulen Sie das Team im Umgang mit dem System – und sammeln Sie Feedback kontinuierlich.
Technische Voraussetzungen
- Datenquellen-Inventar : Erstellen Sie zunächst ein Datenquellen-Inventar: alle Quellen katalogisieren (Wikis, Confluence, SharePoint, Google Drive, Ticketsysteme, E-Mail-Archive, Produktdokumentation, Handbücher), nach Relevanz bewerten und die Aktualisierungsfrequenz definieren.
Für einen kontrollierten Start empfiehlt sich ein Pilotumfang von 50–100 Dokumenten – typischerweise FAQ-Dokumente, Onboarding-Guides oder Produkthandbücher. So testen Sie die Architektur ohne Überforderung.
Datenqualität : Prüfen Sie die Qualität Ihrer Quellen.
Sind Dokumente aktuell?
Existieren Duplikate?
Sind Informationen widersprüchlich?
Unzureichende Datenqualität führt zu unzureichenden Antworten – Garbage In, Garbage Out gilt auch für KI-Systeme.
Infrastruktur und Hosting : Entscheiden Sie, ob die Wissensdatenbank in der Cloud (AWS, Azure, Google Cloud) oder On-Premise gehostet wird. Cloud-Lösungen sind schneller verfügbar, On-Premise bietet mehr Kontrolle über sensible Daten.
Stellen Sie sicher, dass Ihre IT-Abteilung die erforderliche Infrastruktur bereitstellen kann – oder beauftragen Sie einen Partner wie uns für Hosting und Managed IT-Services.
DSGVO-Konformität : Wenn Sie personenbezogene Daten verarbeiten, müssen Sie DSGVO-Anforderungen erfüllen. Klären Sie: Wo werden Daten gespeichert? Welche Drittanbieter (z. B. OpenAI, Anthropic) werden eingebunden? Wie lange werden Logs gespeichert?
Nutzen Sie bei Bedarf europäische Modelle oder Self-Hosted-Lösungen (z. B. Llama 3 auf eigener Infrastruktur).
Checkliste: Readiness-Assessment
Bevor Sie starten, prüfen Sie:
- Stakeholder-Ziele definiert und dokumentiert
- Content-Owner benannt und Verantwortlichkeiten geklärt
- Datenquellen-Inventar erstellt und priorisiert
- Pilotumfang (50–100 Dokumente) festgelegt
- Infrastruktur (Cloud/On-Premise) entschieden
- DSGVO-Anforderungen geprüft und dokumentiert
- Budget und Ressourcen (intern/extern) freigegeben
- Change-Management-Plan erstellt
Wenn alle Punkte erfüllt sind, können Sie mit der technischen Implementierung beginnen.
Schritt-für-Schritt-Anleitung: KI-Wissensdatenbank implementieren

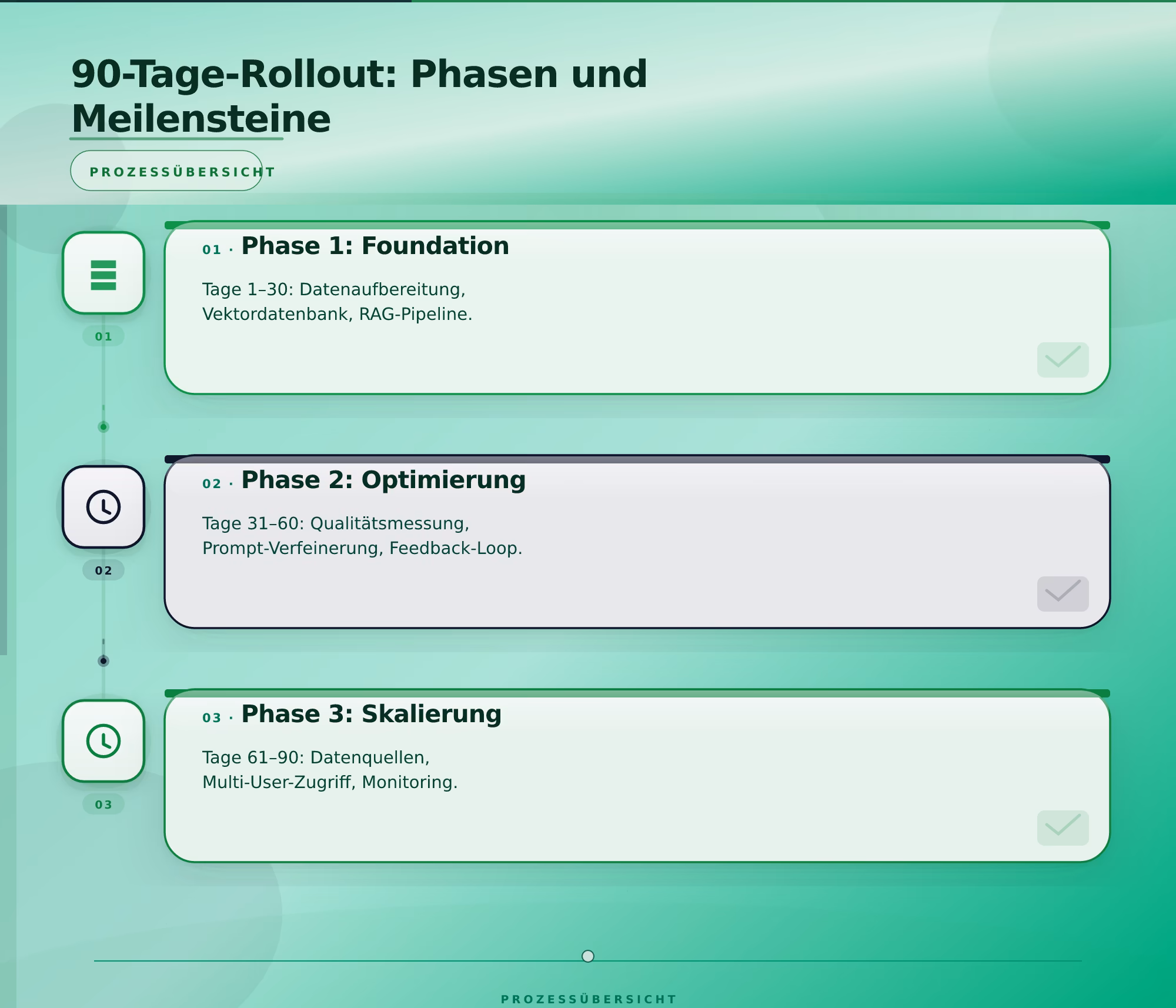

Ein praxisorientierter Rollout folgt einem 90-Tage-Plan mit drei Phasen: Foundation (Tage 1–30), Optimierung (Tage 31–60) und Skalierung (Tage 61–90).
Phase 1 Foundation (Tage 1–30) – Datenaufbereitung: Quellen bereinigen, in Chunks segmentieren, mit Metadaten versehen und in einer Vektordatenbank indexieren, RAG-Pipeline aufbauen.
Phase 2 Optimierung (Tage 31–60) – Antwortqualität messen (Precision/Recall), Prompts verfeinern, Feedback-Loop etablieren. Phase 3 Skalierung (Tage 61–90) – weitere Datenquellen anbinden, Multi-User-Zugriff aktivieren, Monitoring aufsetzen.
Typische Meilensteine: erste Antworten nach der Foundation-Phase, Produktionsreife nach der Optimierungsphase, vollständige Skalierung nach der Skalierungsphase.
Dieser strukturierte Ansatz minimiert Risiken und liefert messbare Fortschritte.
Phase 1: Foundation (Tage 1–30)
- Ziel : Technische Basis schaffen, Pilotdaten aufbereiten, erste Antworten generieren.
Schritt 1: Datenquellen bereinigen und aufbereiten
Wählen Sie die 50–100 Dokumente aus Ihrem Pilotumfang.
Entfernen Sie veraltete Versionen, Duplikate und irrelevante Inhalte.
Konvertieren Sie alle Dokumente in ein einheitliches Format (z. B. Markdown, Plain Text) – so vereinfachen Sie die Verarbeitung.
Segmentieren Sie Dokumente in Chunks: Textabschnitte von etwa 300–500 Wörtern. Jeder Chunk sollte eine in sich geschlossene Information enthalten – keine Sätze über Chunk-Grenzen hinweg. Versehen Sie jeden Chunk mit Metadaten: Titel, Datum, Autor, Kategorie, Tags.
Diese Metadaten unterstützen spätere Filterungen und verbessern die Antwortqualität.
Schritt 2: Vektordatenbank aufsetzen und Embeddings generieren
Wählen Sie eine Vektordatenbank (Pinecone, Weaviate, Qdrant, Milvus).
Generieren Sie für jeden Chunk ein Embedding – eine numerische Vektorrepräsentation des Textes.
Nutzen Sie dafür Embedding-Modelle wie OpenAI text-embedding-3-large, Cohere embed-v3 oder Open-Source-Alternativen (sentence-transformers).
Indexieren Sie alle Chunks in der Vektordatenbank.
Testen Sie die semantische Suche: Stellen Sie Beispielfragen und prüfen Sie, ob relevante Chunks gefunden werden.
Justieren Sie bei Bedarf die Chunk-Größe oder das Embedding-Modell.
Schritt 3: RAG-Pipeline implementieren CI/CD Pipeline implementieren: Best Practices für DevOps
Bauen Sie die RAG-Pipeline auf:
Query-Verarbeitung. Nutzeranfrage wird vektorisiertRetrieval. Top-K ähnlichste Chunks werden aus der Vektordatenbank abgerufen (typisch. K=3–5)Context-Assembly. Chunks werden zu einem Kontext zusammengefügtGeneration. Large Language Model generiert Antwort basierend auf KontextResponse-Formatting.
Antwort wird mit Quellenangaben formatiert Testen Sie die Pipeline mit 10–20 typischen Fragen. Prüfen Sie: Sind die Antworten korrekt? Werden die richtigen Quellen zitiert? Gibt es Halluzinationen?
- Meilenstein Tag 30 : Erste funktionsfähige RAG-Pipeline mit Pilotdaten, 10–20 erfolgreich beantwortete Testfragen.
Phase 2: Optimierung (Tage 31–60)
- Ziel : Antwortqualität verbessern, Feedback-Mechanismen etablieren, Prompts verfeinern.
Schritt 4: Antwortqualität messen
Definieren Sie Qualitätsmetriken:
- Precision: Wie viele abgerufene Chunks sind relevant?
- Recall: Wie viele relevante Chunks wurden gefunden?
- Answer Accuracy: Wie oft ist die generierte Antwort korrekt?
- Source Attribution: Werden die richtigen Quellen zitiert?
Sammeln Sie Nutzerfeedback: Daumen hoch/runter, Freitextkommentare, Relevanz-Bewertungen. Analysieren Sie, bei welchen Fragen das System scheitert – und warum.
Schritt 5: Prompts und Retrieval optimieren
Verfeinern Sie die System-Prompts für das LLM:
- Instruktionen zur Quellenangabe
- Umgang mit unzureichendem Kontext (keine Spekulation)
- Ton und Stil der Antworten
- Strukturierung (Aufzählungen, Absätze)
Optimieren Sie die Retrieval-Parameter:
- Chunk-Größe anpassen (kleiner für präzise Antworten, größer für Kontext)
- Top-K-Wert justieren (mehr Chunks = mehr Kontext, aber auch mehr Rauschen)
- Hybrid-Search einführen (Kombination aus semantischer und Keyword-Suche)
- Re-Ranking implementieren (Chunks nach Relevanz neu sortieren)
Schritt 6: Feedback-Loop etablieren
Implementieren Sie einen kontinuierlichen Verbesserungsprozess:
Nutzer markieren falsche oder unvollständige Antworten
Content-Owner prüfen gemeldete Fälle
Dokumente werden aktualisiert oder ergänzt
Neue Chunks werden indexiert
System lernt aus Feedback
Meilenstein Tag 60 : Produktionsreife Wissensdatenbank mit messbarer Antwortqualität, etablierter Feedback-Loop, optimierte Prompts und Retrieval-Parameter.
Phase 3: Skalierung (Tage 61–90)
- Ziel : Weitere Datenquellen anbinden, Multi-User-Zugriff aktivieren, Monitoring und Alerting aufsetzen.
Schritt 7: Weitere Datenquellen integrieren
Erweitern Sie die Wissensdatenbank schrittweise:
- Anbindung weiterer Dokumentenquellen (Confluence, SharePoint, Google Drive)
- Automatisierte Synchronisation (tägliche oder wöchentliche Updates)
- Versionierung (alte Dokumentversionen archivieren, nicht löschen)
- Kategorisierung (Dokumente nach Abteilung, Thema, Vertraulichkeit)
Schritt 8: Multi-User-Zugriff und Berechtigungen
Implementieren Sie Zugriffskontrolle:
- Nutzer-Authentifizierung (SSO, LDAP, OAuth)
- Rollenbasierte Berechtigungen (Support, Vertrieb, IT, Kunden)
- Dokumenten-Level-Security (sensible Dokumente nur für berechtigte Nutzer)
- Audit-Logs (wer hat wann welche Frage gestellt)
Schritt 9: Monitoring und Alerting
Setzen Sie Monitoring auf:
- Performance-Metriken: Antwortzeit, Durchsatz, Fehlerrate
- Qualitätsmetriken: Precision, Recall, Nutzerfeedback
- Nutzungsmetriken: Anzahl Anfragen, häufigste Fragen, Nutzeraktivität
- System-Health: Vektordatenbank-Status, LLM-Verfügbarkeit, API-Limits
Konfigurieren Sie Alerts für kritische Ereignisse: System-Ausfälle, hohe Fehlerraten, negative Feedback-Trends.
- Meilenstein Tag 90 : Vollständig skalierte KI-Wissensdatenbank mit mehreren Datenquellen, Multi-User-Zugriff, Monitoring und kontinuierlicher Optimierung.
Technologie-Stack und Architektur-Entscheidungen für KI-Wissensdatenbanken
Kurz: Die Architektur einer KI-Wissensdatenbank besteht aus vier Komponenten.
Die Architektur einer KI-Wissensdatenbank besteht aus vier Komponenten. Objektspeicher (S3, Azure Blob, MinIO) für Rohdokumente, Vektordatenbank (Pinecone, Weaviate, Qdrant, Milvus) für Embeddings, Large Language Model (GPT-4, Claude 3.5, Llama 3) für Antwortgenerierung und Orchestrierungsschicht (LangChain, LlamaIndex, Haystack) für RAG-Pipeline.
Entscheidungskriterien: Cloud vs. On-Premise (Kontrolle vs. Geschwindigkeit), Managed vs.
Self-Hosted (Wartungsaufwand vs. Kosten), Open-Source vs. Proprietär (Flexibilität vs. Support).
Typischer Cloud-Stack: AWS S3 + Pinecone + GPT-4 + LangChain.
Typischer On-Premise-Stack: MinIO + Qdrant + Llama 3 + LlamaIndex.
Hybrid-Ansätze kombinieren Cloud-LLMs mit On-Premise-Daten.
Komponente 1: Objektspeicher für Rohdokumente
Rohdokumente (PDFs, Word-Dateien, Markdown) werden in einem Objektspeicher abgelegt. Dieser dient als Single Source of Truth – alle Dokumente sind versioniert und nachvollziehbar.
Optionen :
Cloud: AWS S3, Azure Blob Storage, Google Cloud Storage
On-Premise: MinIO, Ceph, OpenStack Swift
Hybrid: Cloudian, NetApp StorageGRID
Entscheidungskriterien : Kosten, Skalierbarkeit, Datenschutz, bestehende Infrastruktur.
Komponente 2: Vektordatenbank für Embeddings
Die Vektordatenbank speichert Embeddings (numerische Vektorrepräsentationen) der Chunks. Sie ermöglicht semantische Suche – ähnliche Vektoren werden effizient gefunden.
Optionen :
Managed Cloud: Pinecone, Weaviate Cloud, Qdrant Cloud
Self-Hosted Open-Source: Weaviate, Qdrant, Milvus, Chroma
Hybrid: Elasticsearch mit Vektor-Plugin, PostgreSQL mit pgvector
Entscheidungskriterien :
Skalierbarkeit: Wie viele Dokumente/Chunks müssen indexiert werden?
Latenz: Wie schnell müssen Suchergebnisse vorliegen?
Kosten: Managed-Services sind teurer, aber wartungsarm
Datenschutz: Self-Hosted für sensible Daten
Vergleich :
| Datenbank | Hosting | Skalierung | Latenz | Kosten |
|---|---|---|---|---|
| Pinecone | Managed Cloud | Exzellent | Niedrig | Hoch |
| Weaviate | Cloud/Self-Hosted | Sehr gut | Niedrig | Mittel |
| Qdrant | Cloud/Self-Hosted | Sehr gut | Niedrig | Mittel |
| Milvus | Self-Hosted | Exzellent | Mittel | Niedrig |
| Chroma | Self-Hosted | Gut | Mittel | Niedrig |
Komponente 3: Large Language Model für Antwortgenerierung
Das LLM generiert Antworten basierend auf dem abgerufenen Kontext. Es formuliert natürlichsprachliche Texte, fasst Informationen zusammen und zitiert Quellen.
Optionen :
Proprietäre Cloud-APIs: OpenAI GPT-4, Anthropic Claude 3.5, Google Gemini
Open-Source Self-Hosted: Meta Llama 3, Mistral, Falcon
Europäische Anbieter: Aleph Alpha Luminous, DeepL Write
Entscheidungskriterien :
Qualität: GPT-4 und Claude 3.5 liefern aktuell die besten Ergebnisse
Kosten: Open-Source-Modelle sind günstiger bei hohem Volumen
Datenschutz: Self-Hosted für DSGVO-kritische Anwendungen
Latenz: Cloud-APIs sind schneller verfügbar, Self-Hosted erfordert GPU-Infrastruktur
Vergleich :
| Modell | Hosting | Qualität | Kosten/1M Tokens | DSGVO |
|---|---|---|---|---|
| GPT-4 Turbo | Cloud API | Exzellent | $10–30 | Eingeschränkt |
| Claude 3.5 Sonnet | Cloud API | Exzellent | $3–15 | Eingeschränkt |
| Llama 3 70B | Self-Hosted | Sehr gut | Infrastruktur | Vollständig |
| Mistral Large | Cloud/Self-Hosted | Sehr gut | $2–8 | Vollständig |
Komponente 4: Orchestrierungsschicht für RAG-Pipeline
Die Orchestrierungsschicht verbindet alle Komponenten: Dokumentenverarbeitung, Embedding-Generierung, Retrieval, Prompt-Engineering, LLM-Aufruf, Response-Formatting.
Optionen :
LangChain: Python/TypeScript-Framework, umfangreiches Ökosystem, steile Lernkurve
LlamaIndex: Spezialisiert auf RAG, einfacher Einstieg, weniger flexibel
Haystack: Open-Source von deepset, produktionsreif, gute Dokumentation
Custom-Implementierung: Maximale Kontrolle, hoher Entwicklungsaufwand
Entscheidungskriterien :
Komplexität: LangChain für komplexe Workflows, LlamaIndex für schnellen Start
Team-Expertise: Python-Kenntnisse erforderlich
Wartbarkeit: Frameworks reduzieren Boilerplate-Code
Vendor-Lock-in: Custom-Implementierung vermeidet Abhängigkeiten
Architektur-Beispiele
Cloud-First-Architektur :
Objektspeicher: AWS S3
Vektordatenbank: Pinecone
LLM: OpenAI GPT-4 Turbo
Orchestrierung: LangChain
Hosting: AWS Lambda + API Gateway
On-Premise-Architektur :
Objektspeicher: MinIO
Vektordatenbank: Qdrant
LLM: Llama 3 70B (NVIDIA GPU-Cluster)
Orchestrierung: Haystack
Hosting: Kubernetes
Hybrid-Architektur :
Objektspeicher: On-Premise MinIO
Vektordatenbank: Weaviate Cloud
LLM: Claude 3.5 Sonnet (API)
Orchestrierung: LlamaIndex
Hosting: Azure Container Instances
Die Wahl der Architektur hängt von Ihren Anforderungen ab: Datenschutz, Kosten, Skalierung, Team-Expertise.
Wir unterstützen Sie bei der Architektur-Entscheidung und Implementierung – kontaktieren Sie uns für eine individuelle Beratung.
Integration in bestehende Systemlandschaften: ERP, CRM und Legacy-Systeme
Kurz: Eine KI-Wissensdatenbank entfaltet ihren vollen Nutzen erst durch Integration in bestehende Systeme.
Eine KI-Wissensdatenbank entfaltet ihren vollen Nutzen erst durch Integration in bestehende Systeme. Mitarbeiter und Kunden sollen Antworten dort erhalten, wo sie arbeiten – nicht in einem separaten Tool.
Typische Integrationen: Ticketsysteme (Zendesk, Freshdesk, ServiceNow), Chat-Plattformen (Slack, Microsoft Teams), CRM-Systeme (Salesforce, HubSpot), Intranets und Portale, E-Mail-Clients.
Technische Umsetzung erfolgt über REST-APIs, Webhooks, Chatbot-Frameworks (Rasa, Botpress) oder Embedding-Widgets.
Herausforderungen: Authentifizierung, Berechtigungen, Datenformate, Legacy-Systeme ohne API.
Lösungen: API-Gateways, Middleware, ETL-Pipelines, Custom-Connectoren.
Integration in Ticketsysteme
Ziel : Support-Mitarbeiter erhalten automatisch relevante Wissensdatenbank-Artikel zu eingehenden Tickets.
Umsetzung :
Ticket wird erstellt (z. B. in Zendesk)Webhook sendet Ticket-Inhalt an KI-WissensdatenbankSystem sucht relevante Chunks und generiert AntwortAntwort wird als interner Kommentar im Ticket angezeigtSupport-Mitarbeiter prüft Antwort und nutzt sie für Kundenantwort
Vorteile : Reduzierte Bearbeitungszeit, konsistente Antworten, Entlastung erfahrener Mitarbeiter.
Beispiel-Integration : Zendesk App mit Custom-Backend, das RAG-Pipeline aufruft.
Integration in Chat-Plattformen
Ziel : Mitarbeiter stellen Fragen direkt in Slack oder Microsoft Teams – Bot antwortet mit Informationen aus der Wissensdatenbank.
Umsetzung :
Nutzer stellt Frage in Slack-Channel oder Direct MessageSlack-Bot empfängt NachrichtBot sendet Frage an RAG-PipelineAntwort wird in Slack formatiert (Markdown, Links, Buttons)Nutzer kann Feedback geben (Daumen hoch/runter)
Vorteile : Keine Kontextwechsel, schnelle Antworten, niedrige Einstiegshürde.
Beispiel-Integration : Slack-Bot mit Bolt-Framework, Backend mit LangChain.
Integration in CRM-Systeme
Ziel : Vertriebsmitarbeiter finden Produktinformationen, Preislisten und Case Studies direkt in Salesforce.
Umsetzung :
Vertriebsmitarbeiter öffnet Opportunity in SalesforceCustom-Widget zeigt relevante Wissensdatenbank-ArtikelMitarbeiter kann Fragen stellen – Antworten erscheinen im WidgetArtikel können direkt in E-Mails oder Angebote übernommen werden
Vorteile : Beschleunigte Angebotserstellung, konsistente Produktinformationen, reduzierte Rückfragen.
Beispiel-Integration : Salesforce Lightning Component mit REST-API-Anbindung.
Integration in Intranets und Portale
Ziel : Mitarbeiter und Kunden finden Antworten auf Self-Service-Portalen.
Umsetzung :
Suchfeld oder Chat-Widget auf Intranet-SeiteNutzer stellt FrageRAG-Pipeline generiert AntwortAntwort wird mit Quellenangaben angezeigtNutzer kann weiterführende Fragen stellen
Vorteile : Reduzierte Support-Tickets, 24/7-Verfügbarkeit, skalierbare Self-Service-Lösung.
Beispiel-Integration : React-Widget mit WebSocket-Verbindung zu Backend.
Herausforderungen bei Legacy-Systemen
Viele Unternehmen betreiben Legacy-Systeme ohne moderne APIs. Typische Probleme:
Keine REST-API: System bietet nur SOAP, XML-RPC oder proprietäre Schnittstellen
Fehlende Dokumentation: API-Spezifikationen sind unvollständig oder veraltet
Authentifizierung: Veraltete Authentifizierungsmechanismen (Basic Auth, Custom-Tokens)
Datenformate: Proprietäre Formate, keine JSON-Unterstützung
Lösungsansätze :
API-Gateway: Moderne REST-API vor Legacy-System schalten (z. B. Kong, Apigee)
Middleware: Adapter-Schicht, die Legacy-Protokolle in REST übersetzt
ETL-Pipelines: Regelmäßiger Datenexport aus Legacy-System, Import in Wissensdatenbank
Custom-Connectoren: Maßgeschneiderte Integration für spezifische Systeme
Wir haben Erfahrung mit der Integration von KI-Wissensdatenbanken in komplexe Legacy-Landschaften. Kontaktieren Sie uns für eine.
Datenqualität, Training und kontinuierliche Optimierung der KI-Wissensdatenbank
Kurz: Eine KI-Wissensdatenbank ist kein statisches System – sie erfordert kontinuierliche Pflege.
Eine KI-Wissensdatenbank ist kein statisches System – sie erfordert kontinuierliche Pflege. Datenqualität entscheidet über Antwortqualität. Veraltete, widersprüchliche oder unvollständige Dokumente führen zu unzureichenden Antworten.
Kontinuierliche Optimierung umfasst: regelmäßige Content-Audits (quartalsweise), Feedback-Analyse (wöchentlich), Prompt-Tuning (monatlich), Retrieval-Optimierung (bei Bedarf), Modell-Updates (bei neuen Versionen).
Messbare KPIs: Answer Accuracy (Ziel: >90 %), User Satisfaction (Ziel: >4/5), Ticket Deflection Rate (Ziel: >30 %), Average Response Time (Ziel: <3 Sekunden).
Ohne kontinuierliche Optimierung sinkt die Nutzung – und die Investition verpufft.
Datenqualität sicherstellen
Content-Audits : Prüfen Sie quartalsweise alle Dokumente:
Sind Informationen aktuell?
Existieren Duplikate oder widersprüchliche Aussagen?
Sind Dokumente vollständig oder fehlen Abschnitte?
Sind Links und Verweise noch gültig?
Versionierung : Implementieren Sie ein Versionierungssystem für Dokumente. Alte Versionen archivieren, nicht löschen – so bleibt die Historie nachvollziehbar.
Metadaten-Pflege : Stellen Sie sicher, dass alle Chunks korrekte Metadaten haben: Titel, Datum, Autor, Kategorie, Tags. Fehlende oder falsche Metadaten beeinträchtigen die Retrieval-Qualität.
Duplikat-Erkennung : Nutzen Sie Embedding-basierte Duplikat-Erkennung: Chunks mit sehr ähnlichen Vektoren sind wahrscheinlich Duplikate. Entfernen oder konsolidieren Sie diese.
Feedback-Analyse und Iteration
Nutzerfeedback sammeln : Implementieren Sie Feedback-Mechanismen:
Daumen hoch/runter nach jeder Antwort
Freitextkommentare für detailliertes Feedback
Relevanz-Bewertung für abgerufene Chunks
Feedback auswerten : Analysieren Sie wöchentlich:
Welche Fragen führen zu negativem Feedback?
Welche Dokumente werden häufig als irrelevant markiert?
Welche Themen fehlen in der Wissensdatenbank?
Iterative Verbesserung : Basierend auf Feedback:
Dokumente aktualisieren oder ergänzen
Neue Dokumente hinzufügen
Chunks neu segmentieren
Metadaten korrigieren
Prompt-Tuning und Modell-Updates
Prompt-Optimierung : Verfeinern Sie monatlich die System-Prompts:
Instruktionen zur Quellenangabe präzisieren
Umgang mit unzureichendem Kontext verbessern
Ton und Stil anpassen (formell vs. informell)
Strukturierung optimieren (Aufzählungen, Absätze, Tabellen)
Modell-Updates : Neue LLM-Versionen bieten oft bessere Qualität. Testen Sie regelmäßig:
GPT-4 Turbo vs. GPT-4o
Claude 3.5 Sonnet vs. Claude 3 Opus
Llama 3 70B vs. Llama 3.1 405B
Führen Sie A/B-Tests durch: Vergleichen Sie Antwortqualität, Latenz und Kosten.
Retrieval-Optimierung
Chunk-Größe anpassen : Experimentieren Sie mit verschiedenen Chunk-Größen:
Kleinere Chunks (200–300 Wörter): präzisere Antworten, weniger Kontext
Größere Chunks (500–700 Wörter): mehr Kontext, potenziell irrelevante Informationen
Top-K-Wert justieren : Testen Sie verschiedene Top-K-Werte:
K=3: schnell, präzise, wenig Kontext
K=5: ausgewogen
K=10: viel Kontext, potenziell Rauschen
Hybrid-Search : Kombinieren Sie semantische Suche mit Keyword-Suche:
Semantische Suche findet ähnliche Bedeutungen
Keyword-Suche findet exakte Begriffe
Hybrid-Search kombiniert beide Ansätze
Re-Ranking : Implementieren Sie Re-Ranking:
Retrieval liefert Top-20 ChunksRe-Ranking-Modell (z. B. Cohere Rerank) sortiert Chunks nach RelevanzTop-5 Chunks werden an LLM übergeben
Messbare KPIs definieren
Definieren Sie KPIs und messen Sie diese kontinuierlich:
- Answer Accuracy: Wie oft ist die generierte Antwort korrekt? (Ziel: >90 %)
- User Satisfaction: Durchschnittliche Bewertung durch Nutzer (Ziel: >4/5)
- Ticket Deflection Rate: Wie viele Tickets werden durch Self-Service vermieden? (Ziel: >30 %)
- Average Response Time: Wie schnell antwortet das System? (Ziel: <3 Sekunden)
- Coverage: Wie viele Fragen kann das System beantworten? (Ziel: >80 %)
Erstellen Sie monatliche Reports und teilen Sie diese mit Stakeholdern. Transparenz schafft Vertrauen und zeigt den Mehrwert der Wissensdatenbank.
Kosten, Ressourcen und ROI-Betrachtung bei der Implementierung
Kurz: Die Implementierung einer KI-Wissensdatenbank erfordert Investitionen in Technologie, Personal und Zeit.
Die Implementierung einer KI-Wissensdatenbank erfordert Investitionen in Technologie, Personal und Zeit. Typische Kostenblöcke: Infrastruktur (Cloud-Hosting, Vektordatenbank, LLM-API), Entwicklung (interne Entwickler oder externe Dienstleister), Content-Aufbereitung (Datenbereinigung, Chunk-Segmentierung, Metadaten), Betrieb (Monitoring, Wartung, Support).
Beispiel-Kalkulation für mittelständisches Unternehmen (500 Mitarbeiter, 1.000 Dokumente): Einmalige Kosten 30.000–60.000 €, laufende Kosten 2.000–5.000 €/Monat.
Software Wartung und Support SLA Management – Praxis-Guide KI-Agent-Implementierungg/ki-agent-implementierung-unternehmen-praktische-anwendung) SaaS-Plattform Kosten KI-Agent im Unternehmen
ROI-Berechnung: Einsparungen durch reduzierte Support-Tickets, verkürzte Einarbeitungszeiten, beschleunigte Prozesse.
Der ROI hängt von Projektumfang, Datenqualität und Implementierungstiefe ab; Erfahrungsberichte zeigen Break-Even-Zeiträume von mehreren Monaten bis über einem Jahr.
Langfristiger Nutzen: Wettbewerbsvorteil, Skalierbarkeit, Wissenserhalt.
Kostenblöcke im Detail
Infrastruktur-Kosten :
Objektspeicher: AWS S3 ca. 0,023 $/GB/Monat (1 TB = 23 $/Monat)
Vektordatenbank: Pinecone ca. 70 $/Monat (Starter), Weaviate Cloud ca. 25 $/Monat, Qdrant Cloud ca. 30 $/Monat
LLM-API: GPT-4 Turbo ca. 10 $/1M Input-Tokens, 30 $/1M Output-Tokens; Claude 3.5 Sonnet ca. 3 $/1M Input-Tokens, 15 $/1M Output-Tokens
Hosting: AWS Lambda ca. 0,20 $/1M Requests, Azure Container Instances ca. 0,0125 $/vCPU-Stunde
Entwicklungs-Kosten :
Interne Entwickler: 60.000–90.000 € Jahresgehalt (Senior Developer), ca. 3–6 Monate Entwicklungszeit = 15.000–45.000 €
Externe Dienstleister: 80–150 €/Stunde, ca. 200–400 Stunden = 16.000–60.000 €
Frameworks und Tools: LangChain, LlamaIndex, Haystack sind Open-Source (kostenlos)
Content-Aufbereitung :
Manuelle Aufbereitung: 1–2 Stunden pro Dokument (Bereinigung, Segmentierung, Metadaten)
Automatisierte Aufbereitung: Einmalige Entwicklung von Skripten (20–40 Stunden), danach minimal
Externe Dienstleister: 50–100 € pro Dokument
Betriebs-Kosten :
Monitoring und Wartung: 10–20 Stunden/Monat (interner Aufwand) oder 1.000–2.000 €/Monat (externer Support)
Content-Pflege: 20–40 Stunden/Monat (Content-Owner)
Modell-Updates: 5–10 Stunden/Quartal
Beispiel-Kalkulation: Mittelständisches Unternehmen
Annahmen :
500 Mitarbeiter
1.000 Dokumente (FAQ, Handbücher, Prozessdokumentation)
10.000 Anfragen/Monat
Cloud-Hosting (AWS)
Einmalige Kosten (Beispiel-Szenario) :
Die folgende Kalkulation ist ein fiktives Rechenbeispiel zur Veranschaulichung.
Konkrete Kosten und Einsparungen variieren erheblich je nach Anforderungen, Technologie-Stack und Dienstleister.
Die genannten Zahlen dienen ausschließlich der Orientierung und ersetzen keine individuelle Wirtschaftlichkeitsrechnung.
Für eine belastbare Kalkulation kontaktieren Sie uns.
Entwicklung RAG-Pipeline: 30.000 € (externe Dienstleister, 300 Stunden à 100 €)
Content-Aufbereitung: 10.000 € (100 Stunden à 100 €, teilautomatisiert)
Integration in bestehende Systeme: 15.000 € (150 Stunden à 100 €)
Summe: 55.000 €
Laufende Kosten (monatlich) :
Infrastruktur: 500 € (S3, Pinecone, GPT-4 Turbo, Lambda)
Monitoring und Wartung: 1.500 € (externe Dienstleister)
Content-Pflege: 2.000 € (interner Aufwand, 40 Stunden à 50 €)
Summe: 4.000 €/Monat = 48.000 €/Jahr
Gesamtkosten Jahr 1 : 55.000 € + 48.000 € = 103.000 €
ROI-Berechnung
Einsparungen durch reduzierte Support-Tickets (Beispiel-Szenario):
Die folgende ROI-Berechnung zeigt ein fiktives Szenario zur Veranschaulichung.
Konkrete Einsparungen hängen von Ticket-Volumina, Bearbeitungszeiten und Implementierungstiefe ab.
Die genannten Zahlen und Prozentwerte sind hypothetische Annahmen für dieses Rechenbeispiel.
Für eine belastbare Wirtschaftlichkeitsrechnung kontaktieren Sie uns.
- Aktuell: 1.000 Tickets/Monat, durchschnittliche Bearbeitungszeit 15 Minuten, Kosten 30 €/Ticket
- Nach Implementierung: angenommene Reduktion um 300 Tickets/Monat
- Einsparung: 300 Tickets × 30 € = 9.000 €/Monat = 108.000 €/Jahr
Einsparungen durch verkürzte Einarbeitungszeiten:
Aktuell: 50 neue Mitarbeiter/Jahr, Einarbeitungszeit 4 Wochen, Kosten 5.000 €/Mitarbeiter
Nach Implementierung: angenommene Verkürzung auf 3 Wochen
Einsparung: 50 Mitarbeiter × 1.250 € = 62.500 €/Jahr
Gesamteinsparungen Jahr 1 : 108.000 € + 62.500 € = 170.500 €
ROI Jahr 1 : (170.500 € − 103.000 €) / 103.000 € = 65 %
Break-Even : Nach ca. 7 Monaten
ROI ab Jahr 2 : (170.500 € − 48.000 €) / 48.000 € = 255 %
Diese Kalkulation zeigt ein mögliches Szenario.
Konkrete Einsparungen hängen von Ticket-Volumina, Bearbeitungszeiten und Implementierungstiefe ab.
Die genannten ROI-Werte dienen der Orientierung und ersetzen keine individuelle Wirtschaftlichkeitsrechnung.
Langfristiger Nutzen
Neben direkten Einsparungen bietet eine KI-Wissensdatenbank langfristige Vorteile:
- Wettbewerbsvorteil: Schnellere Antworten, besserer Service, höhere Kundenzufriedenheit
- Skalierbarkeit: System wächst mit dem Unternehmen – keine linearen Kostensteigerungen
- Wissenserhalt: Prozesswissen bleibt erhalten, auch wenn Mitarbeiter das Unternehmen verlassen
- Innovation: Freigesetzte Ressourcen können für strategische Projekte genutzt werden
Infografik: Kosten, Ressourcen und ROI-Betrachtung bei der Implementierung
Infografik zeigt Kostenblöcke (Infrastruktur, Entwicklung, Content-Aufbereitung, Betrieb), Beispiel-Kalkulation für mittelständisches Unternehmen (55.000 € einmalig, 4.000 €/Monat laufend) und ROI-Berechnung als hypothetisches Szenario.
Learnings:
- Kostenblöcke im Detail
- Beispiel-Kalkulation: Mittelständisches Unternehmen
- ROI-Berechnung
- Langfristiger Nutzen
Video-Tutorials und visuelle Implementierungshilfen
Visuelle Darstellungen und Video-Tutorials erleichtern das Verständnis komplexer Implementierungsschritte erheblich.
Während textbasierte Anleitungen die theoretische Grundlage bilden, zeigen Videos und Diagramme die praktische Umsetzung in Echtzeit.
Architektur-Diagramme zur Visualisierung
Ein vollständiges Architektur-Diagramm einer KI-Wissensdatenbank zeigt den Datenfluss von der Dokumentenquelle bis zur Nutzerantwort:
- Komponenten-Übersicht :
Datenquellen-Ebene: Confluence, SharePoint, Google Drive, Ticketsysteme, E-Mail-ArchiveIngestion-Ebene: ETL-Pipeline, Dokumentenparser, Chunk-Segmentierung, Metadaten-ExtraktionSpeicher-Ebene: Objektspeicher (S3/MinIO), Vektordatenbank (Pinecone/Qdrant), Metadaten-Datenbank (PostgreSQL)Verarbeitungs-Ebene: Embedding-Generierung, Vektorisierung, IndexierungRAG-Pipeline: Query-Verarbeitung, Retrieval, Context-Assembly, LLM-GenerierungPräsentations-Ebene: REST-API, Chat-Widget, Slack-Bot, Zendesk-Integration
- Datenfluss-Diagramm :
Nutzeranfrage → Query-Vektorisierung → Semantische Suche (Vektordatenbank) →
Top-K Chunks abrufen → Context-Assembly → LLM-Prompt erstellen →
LLM-Generierung → Response-Formatting → Quellenangaben hinzufügen →
Antwort an Nutzer
Deployment-Architektur :
Cloud-Deployment: AWS Lambda für RAG-Pipeline, API Gateway für REST-Endpunkte, CloudFront für CDN, S3 für Dokumente, Pinecone für Vektoren
On-Premise-Deployment: Kubernetes-Cluster für RAG-Pipeline, NGINX Ingress für Routing, MinIO für Dokumente, Qdrant für Vektoren, PostgreSQL für Metadaten
Flowcharts für Implementierungsprozesse
Flowchart: Dokumenten-Ingestion
Start → Dokument hochladen → Format prüfen (PDF/Word/Markdown) →
Text extrahieren → Qualitätsprüfung (Länge, Sprache) →
Chunk-Segmentierung → Metadaten extrahieren →
Embeddings generieren → In Vektordatenbank indexieren →
Metadaten in PostgreSQL speichern → Status-Update → Ende
Flowchart: Query-Verarbeitung
Nutzeranfrage → Sprache erkennen → Query normalisieren →
Query vektorisieren → Semantische Suche →
Top-K Chunks abrufen → Relevanz-Scoring →
Context-Assembly → System-Prompt erstellen →
LLM aufrufen → Antwort generieren →
Quellenangaben hinzufügen → Antwort formatieren →
An Nutzer senden → Feedback erfassen → Ende
Flowchart: Feedback-Loop
Nutzer gibt Feedback → Feedback-Typ prüfen (positiv/negativ) →
Bei negativ: Ticket erstellen → Content-Owner benachrichtigen →
Dokument prüfen → Aktualisierung erforderlich? →
Ja: Dokument aktualisieren → Neu indexieren →
Nein: Prompt optimieren → RAG-Parameter anpassen →
A/B-Test durchführen → Verbesserung messen → Ende
Video-Tutorial-Empfehlungen
Für die praktische Implementierung empfehlen sich folgende Video-Tutorial-Themen:
Tutorial 1: RAG-Pipeline mit LangChain aufbauen (30 Minuten)
- Projektstruktur erstellen
- Dokumente laden und chunken
- Embeddings mit OpenAI generieren
- Pinecone-Index erstellen und befüllen
- Retrieval-Chain implementieren
- Erste Testanfragen durchführen
Tutorial 2: Vektordatenbank Qdrant lokal aufsetzen (20 Minuten)
- Docker-Container starten
- Python-Client installieren
- Collection erstellen
- Vektoren indexieren
- Semantische Suche testen
- Monitoring-Dashboard nutzen
Tutorial 3: Slack-Bot für Wissensdatenbank entwickeln (45 Minuten)
- Slack-App erstellen und konfigurieren
- Bolt-Framework einrichten
- RAG-Backend anbinden
- Nachrichtenformatierung implementieren
- Feedback-Buttons hinzufügen
- Bot in Workspace installieren
Tutorial 4: Prompt-Engineering für bessere Antworten (25 Minuten)
- System-Prompts strukturieren
- Few-Shot-Examples einbauen
- Quellenangaben erzwingen
- Halluzinationen reduzieren
- Ton und Stil anpassen
- A/B-Testing durchführen
Tutorial 5: Monitoring und Alerting mit Prometheus (35 Minuten)
- Metriken definieren (Latenz, Fehlerrate, Nutzung)
- Prometheus-Exporter implementieren
- Grafana-Dashboard erstellen
- Alerts konfigurieren
- Log-Aggregation mit Loki
- Incident-Response-Workflow
Infografiken für Entscheidungsprozesse
Infografik: Cloud vs. On-Premise Entscheidungsbaum
Sensible Daten? → Ja → DSGVO-kritisch? → Ja → On-Premise
→ Nein → Hybrid möglich
→ Nein → Hohe Skalierung? → Ja → Cloud
→ Nein → Kosten vergleichen
Infografik: Vektordatenbank-Auswahl
Managed Service gewünscht? → Ja → Budget >500€/Monat? → Ja → Pinecone
→ Nein → Weaviate Cloud
→ Nein → GPU verfügbar? → Ja → Milvus
→ Nein → Qdrant
Infografik: LLM-Auswahl
DSGVO-konform erforderlich? → Ja → Budget für GPU? → Ja → Llama 3 Self-Hosted
→ Nein → Aleph Alpha API
→ Nein → Beste Qualität? → Ja → GPT-4 Turbo
→ Nein → Claude 3.5 Sonnet
Diese visuellen Hilfsmittel reduzieren die Komplexität und beschleunigen Entscheidungsprozesse. Sie eignen sich besonders für Stakeholder-Präsentationen und technische Dokumentationen.
Für die praktische Umsetzung empfiehlt sich die Kombination aus Architektur-Diagrammen, Flowcharts und Video-Tutorials – so wird die Implementierung für alle Beteiligten nachvollziehbar.
Praktische Checklisten und Download-Vorlagen
Strukturierte Checklisten und Vorlagen beschleunigen die Implementierung und stellen sicher, dass keine kritischen Schritte übersehen werden. Die folgenden Ressourcen können Sie direkt in Ihrem Projekt einsetzen.
Implementierungs-Checkliste: 90-Tage-Rollout
Phase 1: Foundation (Tage 1–30)
- Stakeholder-Workshop durchgeführt, Ziele definiert
- Content-Owner benannt und Verantwortlichkeiten dokumentiert
- Datenquellen-Inventar erstellt (alle Wikis, Dokumentenserver, Ticketsysteme)
- Pilotumfang festgelegt (50–100 Dokumente)
- Infrastruktur-Entscheidung getroffen (Cloud/On-Premise)
- DSGVO-Anforderungen geprüft und dokumentiert
- Budget freigegeben (einmalig + laufend)
- Technologie-Stack ausgewählt (Vektordatenbank, LLM, Framework)
- Entwicklungsumgebung aufgesetzt
- Dokumente bereinigt (Duplikate entfernt, Versionen aktualisiert)
- Chunk-Segmentierung implementiert (300–500 Wörter)
- Metadaten-Schema definiert (Titel, Datum, Kategorie, Tags)
- Embeddings generiert (OpenAI/Cohere/Open-Source)
- Vektordatenbank indexiert
- RAG-Pipeline implementiert (Query → Retrieval → Generation)
- 10–20 Testfragen durchgeführt
- Erste Antworten validiert (Korrektheit, Quellenangaben)
Phase 2: Optimierung (Tage 31–60)
- Qualitätsmetriken definiert (Precision, Recall, Accuracy)
- Feedback-Mechanismen implementiert (Daumen hoch/runter, Kommentare)
- Nutzerfeedback gesammelt (mindestens 50 Anfragen)
- Fehleranalyse durchgeführt (welche Fragen scheitern?)
- System-Prompts optimiert (Quellenangaben, Ton, Struktur)
- Retrieval-Parameter justiert (Chunk-Größe, Top-K, Hybrid-Search)
- Re-Ranking implementiert (optional)
- A/B-Tests durchgeführt (alte vs. neue Prompts)
- Dokumentation aktualisiert (fehlende Inhalte ergänzt)
- Content-Audit durchgeführt (veraltete Dokumente identifiziert)
- Feedback-Loop etabliert (wöchentliche Reviews)
- Performance-Monitoring aufgesetzt (Latenz, Fehlerrate)
- Produktionsreife bestätigt (>90 % Accuracy, <3 Sek. Response Time)
Phase 3: Skalierung (Tage 61–90)
- Weitere Datenquellen angebunden (Confluence, SharePoint, etc.)
- Automatisierte Synchronisation konfiguriert (täglich/wöchentlich)
- Versionierung implementiert (alte Dokumente archiviert)
- Kategorisierung verfeinert (Abteilungen, Themen, Vertraulichkeit)
- Multi-User-Zugriff aktiviert
- Nutzer-Authentifizierung implementiert (SSO, LDAP, OAuth)
- Rollenbasierte Berechtigungen konfiguriert
- Dokumenten-Level-Security aktiviert (sensible Dokumente geschützt)
- Audit-Logs aktiviert (wer hat wann was gefragt)
- Integration in Ticketsystem abgeschlossen (Zendesk/Freshdesk)
- Integration in Chat-Plattform abgeschlossen (Slack/Teams)
- Integration in CRM abgeschlossen (Salesforce/HubSpot, optional)
- Monitoring-Dashboard erstellt (Grafana/Kibana)
- Alerts konfiguriert (System-Ausfälle, hohe Fehlerraten)
- Schulungen durchgeführt (Support-Team, Endnutzer)
- Change-Management abgeschlossen (Kommunikation, Feedback)
- Go-Live durchgeführt
- Post-Launch-Review geplant (nach 30 Tagen)
Datenquellen-Inventar-Vorlage
| Datenquelle | Typ | Anzahl Dokumente | Aktualisierungsfrequenz | Relevanz (1–5) | Zugänglichkeit | Verantwortlich | Status |
|---|---|---|---|---|---|---|---|
| Confluence Wiki | Wiki | 500 | Wöchentlich | 5 | API verfügbar | IT-Team | Priorisiert |
| SharePoint | Dokumentenserver | 1.200 | Monatlich | 4 | API verfügbar | HR-Team | Geplant |
| Zendesk Tickets | Ticketsystem | 10.000 | Täglich | 3 | API verfügbar | Support-Team | Geplant |
| Google Drive | Cloud-Speicher | 800 | Unregelmäßig | 3 | API verfügbar | Vertrieb | Später |
| E-Mail-Archive | 50.000 | Täglich | 2 | Export möglich | IT-Team | Nicht geplant | |
| Produkthandbücher | 50 | Quartalsweise | 5 | Manuell | Produktmanagement | Priorisiert |
Bewertungskriterien :
Relevanz: 5 = kritisch, 1 = optional
Zugänglichkeit: API verfügbar / Export möglich / Manuell
Status: Priorisiert / Geplant / Später / Nicht geplant
Metadaten-Schema-Vorlage
{
"chunk_id": "uuid-v4",
"document_id": "doc-12345",
"title": "VPN-Einrichtung für Remote-Mitarbeiter",
"source": "confluence",
"url": "https://wiki.example.com/vpn-setup",
"author": "Max Mustermann",
"department": "IT",
"category": "Anleitungen",
"tags": ["VPN", "Remote", "Sicherheit"],
"language": "de",
"created_at": "2024-01-15T10:30:00Z",
"updated_at": "2024-03-20T14:45:00Z",
"version": "2.1",
"confidentiality": "internal",
"chunk_index": 3,
"total_chunks": 8,
"word_count": 450,
"embedding_model": "text-embedding-3-large",
"embedding_version": "1.0"
}
Pflichtfelder : chunk_id, document_id, title, source, created_at, updated_at
Optionale Felder : author, department, category, tags, confidentiality
System-Prompt-Vorlage
Du bist ein hilfreicher Assistent für [Unternehmensname]. Deine Aufgabe ist es, Fragen von Mitarbeitern und Kunden basierend auf der internen Wissensdatenbank zu beantworten.
REGELN:
1. Antworte ausschließlich basierend auf den bereitgestellten Dokumenten. 2. Wenn die Antwort nicht in den Dokumenten steht, sage: "Diese Information finde ich nicht in der Wissensdatenbank. Bitte kontaktiere [Support-Team]."
3. Zitiere immer die Quelle: Dokumententitel und URL. 4. Halte Antworten präzise und strukturiert (Aufzählungen, Absätze). 5.
Verwende einen professionellen, freundlichen Ton. 6. Keine Spekulationen oder Annahmen.
KONTEXT:
{retrieved_chunks}
FRAGE:
{user_query}
ANTWORT:
Feedback-Formular-Vorlage
Inline-Feedback (nach jeder Antwort) :
War diese Antwort hilfreich? [👍 Ja] [👎 Nein]
Optional: Warum nicht? [Freitextfeld]
Detailliertes Feedback (optional) :
Wie zufrieden bist du mit der Antwort? [1–5 Sterne]War die Antwort vollständig? [Ja / Teilweise / Nein]Waren die Quellenangaben hilfreich? [Ja / Nein]Was könnte verbessert werden? [Freitextfeld]
Monitoring-Dashboard-Vorlage
Metriken für Grafana/Kibana :
Performance: Durchschnittliche Antwortzeit (Ziel: <3 Sek.), 95. Perzentil, Fehlerrate
Qualität: Answer Accuracy (Ziel: >90 %), User Satisfaction (Ziel: >4/5), Positive Feedback Rate
Nutzung: Anfragen pro Tag/Woche/Monat, Unique Users, Häufigste Fragen
System-Health: Vektordatenbank-Status, LLM-API-Verfügbarkeit, Speichernutzung
Alerts :
Fehlerrate >5 % über 5 Minuten → Slack-Benachrichtigung
Antwortzeit >10 Sekunden → E-Mail an Ops-Team
Negative Feedback Rate >20 % → Ticket an Content-Owner
Diese Vorlagen und Checklisten können Sie direkt in Ihrem Projekt einsetzen. Passen Sie sie an Ihre spezifischen Anforderungen an – und dokumentieren Sie Änderungen für zukünftige Iterationen.
Fazit
Als nächsten Schritt prüfen Sie, welche der oben genannten Punkte in Ihrem Setup schon greifen, und definieren Sie pro offenem Thema eine messbare Maßnahme.
Häufig gestellte Fragen (FAQ)
Wie lange dauert die Implementierung einer KI-Wissensdatenbank?
Die Dauer einer KI-Wissensdatenbank Implementierung und Aufbau hängt von Projektumfang und Datenqualität ab. Ein empfohlener Rollout umfasst drei Phasen: Foundation für Datenaufbereitung und RAG-Pipeline (ca. 30 Tage), Optimierung für Qualitätsverbesserung und Feedback-Loop (ca.
30 Tage), Skalierung für weitere Datenquellen und Multi-User-Zugriff (ca. 30 Tage). Kleinere Projekte (50–100 Dokumente, ein Team) können in 4–6 Wochen abgeschlossen werden. Größere Projekte (1.000+ Dokumente, mehrere Abteilungen, Legacy-Integrationen) benötigen 4–6 Monate.
Klare Ziele, dedizierte Ressourcen und iteratives Vorgehen sind entscheidend für den Erfolg.
Welche Vektordatenbank ist die beste Wahl?
Die Wahl der Vektordatenbank hängt von Ihren Anforderungen ab. Pinecone bietet Managed Cloud-Service mit exzellenter Skalierung und niedriger Latenz – ideal für schnellen Start, aber höhere Kosten (ab 70 $/Monat).
Weaviate und Qdrant sind flexibel (Cloud oder Self-Hosted), Open-Source und bieten gute Performance – geeignet für mittlere bis große Projekte mit Kontrollanforderungen bei der KI-Wissensdatenbank Implementierung und Aufbau.
Milvus ist spezialisiert auf sehr große Datenmengen (Millionen Vektoren), Self-Hosted, erfordert Kubernetes-Expertise – für Enterprise-Szenarien. Chroma ist einfach, lokal, ideal für Prototypen und kleine Projekte. Für DSGVO-kritische Anwendungen: Self-Hosted (Weaviate, Qdrant, Milvus). Für schnellen Start: Managed (Pinecone, Weaviate Cloud).
Für Kostenoptimierung: Open-Source Self-Hosted.
Kann ich eine KI-Wissensdatenbank ohne Cloud-Anbieter betreiben?
Ja, eine vollständig On-Premises-KI-Wissensdatenbank Implementierung und Aufbau ist möglich. Sie benötigen einen Objektspeicher (MinIO, S3-kompatibel), eine Self-Hosted-Vektordatenbank (Weaviate, Qdrant, Milvus) und ein lokales oder selbst gehostetes LLM (Llama 3, Mistral). Der Vorteil: vollständige Datenkontrolle, DSGVO-Konformität, keine laufenden Cloud-Kosten.
Der Nachteil: höherer initialer Aufwand für Infrastruktur, Wartung und Skalierung.
Für On-Premise-Lösung ist möglich. Technologie-Stack. MinIO für Objektspeicher, Qdrant oder Milvus für Vektordatenbank, Llama 3 oder Mistral für LLM (Self-Hosted auf GPU-Cluster), LlamaIndex oder Haystack für Orchestrierung, Kubernetes für Deployment. Vorteile: vollständige Datenkontrolle, DSGVO-konform, keine Vendor-Lock-in.
Nachteile: höherer Infrastruktur-Aufwand, GPU-Kosten, Wartung und Updates in Eigenregie.
Typische Hardware-Anforderungen: 4–8 NVIDIA A100/H100 GPUs für Llama 3 70B, 128–256 GB RAM, 10+ TB SSD-Speicher. Alternative: Hybrid-Ansatz mit On-Premise-Daten und Cloud-LLM (z. B. Aleph Alpha für DSGVO-Konformität).
Wie verhindere ich Halluzinationen bei KI-generierten Antworten?
Halluzinationen (erfundene Fakten) werden durch RAG-Architektur reduziert: LLM generiert Antworten nur basierend auf abgerufenen Chunks, nicht aus Trainingsdaten.
Zusätzliche Maßnahmen.
System-Prompt mit expliziter Instruktion ("Antworte nur basierend auf bereitgestellten Dokumenten"), Quellenangaben erzwingen (Antwort muss Dokumententitel und URL enthalten), Confidence-Scoring (LLM bewertet eigene Sicherheit), Fallback-Mechanismus (bei unzureichendem Kontext: "Diese Information finde ich nicht"), Re-Ranking (irrelevante Chunks filtern), Human-in-the-Loop (kritische Antworten vor Veröffentlichung prüfen).
Messbare Reduktion: RAG reduziert Halluzinationen um 60–80 % gegenüber reinem LLM-Prompting.
Welche Rolle spielt Prompt-Engineering für die Antwortqualität?
Prompt-Engineering ist entscheidend für Antwortqualität, Ton und Struktur. System-Prompts definieren: Rolle des Assistenten, Umgang mit Quellen, Verhalten bei unzureichendem Kontext, Strukturierung (Aufzählungen, Absätze), Ton (formell, freundlich, technisch). Beispiel: "Du bist ein hilfreicher Assistent. Antworte basierend auf bereitgestellten Dokumenten.
Zitiere immer die Quelle.
Keine Spekulationen." Optimierungstechniken: Few-Shot-Examples (Beispiel-Fragen und -Antworten im Prompt), Chain-of-Thought (LLM erklärt Denkprozess), Iterative Verfeinerung (A/B-Tests mit verschiedenen Prompts), Feedback-Integration (Nutzer-Feedback fließt in Prompt-Updates).
Messbare Verbesserung: Optimierte Prompts steigern Answer Accuracy um 10–20 %.
Wie integriere ich die Wissensdatenbank in Microsoft Teams?
Integration erfolgt über Microsoft Teams Bot Framework. Schritte.
Bot in Azure Bot Service registrieren, Bot-Logik implementieren (Node.js/Python mit Bot Framework SDK), RAG-Backend anbinden (REST-API oder direkte Integration), Nachrichtenformatierung (Adaptive Cards für strukturierte Antworten), Feedback-Buttons hinzufügen (Daumen hoch/runter), Bot in Teams-App-Katalog veröffentlichen.
Nutzer können Bot in Channels oder Direct Messages verwenden.
Beispiel-Workflow: Nutzer stellt Frage in Teams → Bot empfängt Nachricht → RAG-Pipeline generiert Antwort → Bot sendet formatierte Antwort mit Quellenangaben → Nutzer gibt Feedback.
Alternative: Power Virtual Agents für No-Code-Integration (eingeschränkte Flexibilität).
Was kostet der Betrieb einer KI-Wissensdatenbank pro Monat?
Kosten variieren je nach Infrastruktur, Nutzung und Technologie-Stack. Beispiel-Kalkulation für 10.000 Anfragen/Monat.
Objektspeicher (S3, 1 TB) ca. 25 €, Vektordatenbank (Pinecone Starter) ca. 70 €, LLM-API (GPT-4 Turbo, 10M Input-Tokens, 1M Output-Tokens) ca. 150 €, Hosting (AWS Lambda, API Gateway) ca. 50 €, Monitoring (CloudWatch, Grafana Cloud) ca.
30 €, Summe ca. 325 €/Monat. Bei höherer Nutzung (100.000 Anfragen/Monat): LLM-Kosten steigen auf ca. 1.500 €, Vektordatenbank auf ca. 200 €, Summe ca. 1.800 €/Monat. On-Premise-Lösung: höhere Anfangsinvestition (GPU-Cluster 50.000–100.000 €), niedrigere laufende Kosten (Strom, Wartung ca. 500–1.000 €/Monat).
Break-Even On-Premise vs. Cloud: ab ca. 50.000–100.000 Anfragen/Monat.
Wie stelle ich DSGVO-Konformität sicher?
DSGVO-Konformität erfordert.
Datenverarbeitung in EU (oder mit EU-Standardvertragsklauseln), Auftragsverarbeitungsvertrag (AVV) mit allen Dienstleistern (LLM-Anbieter, Vektordatenbank), Datensparsamkeit (nur notwendige Daten verarbeiten), Zweckbindung (Daten nur für definierte Zwecke nutzen), Löschkonzept (Daten nach Ablauf löschen), Transparenz (Nutzer über Datenverarbeitung informieren), Betroffenenrechte (Auskunft, Löschung, Widerspruch ermöglichen).
Technische Maßnahmen: Verschlüsselung (TLS für Transport, AES für Speicher), Pseudonymisierung (keine personenbezogenen Daten in Logs), Zugriffskontrolle (rollenbasierte Berechtigungen), Audit-Logs (wer hat wann auf was zugegriffen).
Für höchste Sicherheit: Self-Hosted-Lösung mit europäischen LLMs (Aleph Alpha, Mistral) oder Open-Source-Modellen (Llama 3).
Kann ich bestehende FAQ-Inhalte automatisch migrieren?
Ja, FAQ-Migration ist automatisierbar. Voraussetzung: strukturierte FAQ-Daten (JSON, CSV, XML) oder semi-strukturierte Formate (HTML, Markdown). Schritte.
Daten exportieren (API, Scraping, manueller Export), Parsing (Fragen und Antworten extrahieren), Qualitätsprüfung (Duplikate entfernen, unvollständige Einträge filtern), Metadaten ergänzen (Kategorie, Tags, Datum), Chunk-Segmentierung (falls Antworten sehr lang), Embeddings generieren, in Vektordatenbank indexieren.
Tools: Python-Skripte mit BeautifulSoup (HTML-Parsing), Pandas (CSV-Verarbeitung), LangChain (Embedding-Generierung).
Typischer Aufwand: 1–2 Tage für 100–500 FAQs (teilautomatisiert), 1 Woche für 1.000+ FAQs (vollautomatisiert mit Qualitätsprüfung).
Wie messe ich den Erfolg der KI-Wissensdatenbank?
Erfolg wird anhand definierter KPIs gemessen. Primäre Metriken. Answer Accuracy (Ziel: >90 %, Messung. Manuelle Stichproben oder Nutzer-Feedback), User Satisfaction (Ziel: >4/5, Messung. Feedback-Bewertungen), Ticket Deflection Rate (Ziel: >30 %, Messung.
Vergleich Ticket-Volumina vor/nach Implementierung), Average Response Time (Ziel: <3 Sekunden, Messung. Monitoring).
Sekundäre Metriken. Coverage (Wie viele Fragen kann das System beantworten?), Adoption Rate (Wie viele Nutzer verwenden das System?), Time-to-Resolution (Wie schnell werden Probleme gelöst?), Cost per Query (Wie viel kostet eine Anfrage?).
Reporting: monatliche Dashboards mit Trend-Analysen, quartalsweise Reviews mit Stakeholdern, kontinuierliche Optimierung basierend auf Daten.
Welche Alternativen gibt es zu einer selbst entwickelten Lösung?
Alternativen zu Custom-Entwicklung: SaaS-Plattformen (Zendesk Answer Bot, Intercom Resolution Bot, Freshdesk Freddy AI) – schneller Start, eingeschränkte Anpassbarkeit, monatliche Kosten ab 50 €/Agent.
No-Code-Plattformen (Voiceflow, Botpress, Rasa X) – visuelle Entwicklung, mittlere Flexibilität, Kosten ab 100 €/Monat.
Managed-RAG-Services (OpenAI Assistants API, Anthropic Claude with Retrieval) – einfache Integration, weniger Kontrolle, Pay-per-Use.
Enterprise-Lösungen (IBM Watson Discovery, Microsoft Azure Cognitive Search) – umfangreiche Features, hohe Kosten, lange Implementierung.
Entscheidungskriterien: Anpassbarkeit (Custom > No-Code > SaaS), Kosten (SaaS < No-Code < Custom), Time-to-Market (SaaS < No-Code < Custom), Datenkontrolle (Custom > No-Code > SaaS).
Empfehlung: SaaS für schnellen Start und Standardanforderungen, Custom für spezifische Anforderungen und Datenschutz.
Wie gehe ich mit mehrsprachigen Inhalten um?
Mehrsprachigkeit erfordert: Spracherkennung (automatisch oder manuell), sprachspezifische Embeddings (multilingual-Modelle wie text-embedding-3-large, Cohere embed-multilingual), sprachspezifische LLMs (GPT-4 und Claude 3.5 unterstützen 50+ Sprachen), Metadaten-Feld für Sprache (Filterung nach Nutzersprache).
Strategien. Separate Indizes pro Sprache (höhere Präzision, mehr Aufwand), gemeinsamer Index mit Sprach-Filterung (einfacher, potenziell niedrigere Qualität), automatische Übersetzung (Nutzeranfrage übersetzen, Antwort zurückübersetzen – Qualitätsverlust möglich).
Best Practice: Dokumente in Originalsprache indexieren, Nutzeranfrage in Dokumentensprache übersetzen (falls nötig), Antwort in Nutzersprache generieren.
Tools: DeepL API für Übersetzung, langdetect für Spracherkennung, multilingual-Embedding-Modelle für semantische Suche.
Was passiert, wenn die Wissensdatenbank keine Antwort findet?
Fallback-Mechanismen bei unzureichendem Kontext. System-Prompt instruiert LLM, ehrlich zu antworten ("Diese Information finde ich nicht in der Wissensdatenbank"), Eskalation an menschlichen Support (Ticket erstellen, E-Mail senden), Vorschläge für ähnliche Fragen (basierend auf semantischer Suche), Feedback-Option ("Fehlt diese Information?
Bitte melde uns das"), Logging für Content-Owner (welche Fragen scheitern häufig?).
Beispiel-Antwort: "Leider finde ich zu deiner Frage keine passende Information in unserer Wissensdatenbank.
Bitte kontaktiere unser Support-Team unter support@example.com oder erstelle ein Ticket.
Wir werden deine Anfrage priorisiert bearbeiten." Kontinuierliche Verbesserung: Analyse fehlgeschlagener Anfragen, Dokumentation ergänzen, Coverage erhöhen.
Wie oft muss ich die Wissensdatenbank aktualisieren?
Aktualisierungsfrequenz hängt von Datenquellen ab. Empfohlene Intervalle: FAQ und Anleitungen (wöchentlich), Produktdokumentation (bei jedem Release), Prozessdokumentation (quartalsweise), Compliance-Richtlinien (bei Änderungen, sofort).
Automatisierung: Synchronisation mit Datenquellen (Confluence, SharePoint) täglich oder wöchentlich, Webhook-basierte Updates (bei Dokumentenänderung sofort neu indexieren), Versionierung (alte Versionen archivieren, nicht löschen).
Content-Audit: quartalsweise alle Dokumente prüfen (Aktualität, Vollständigkeit, Duplikate), veraltete Inhalte entfernen oder aktualisieren, neue Themen ergänzen.
Ohne regelmäßige Updates sinkt die Antwortqualität – und Nutzer verlieren das Vertrauen.
Kann ich die Wissensdatenbank für externe Kunden nutzen?
Ja, KI-Wissensdatenbanken eignen sich für Kunden-Self-Service. Anwendungsfälle: Produktdokumentation durchsuchbar machen, Troubleshooting-Anleitungen bereitstellen, Onboarding-Guides für neue Kunden, Billing- und Account-Fragen beantworten. Besonderheiten.
Zugriffskontrolle (nur öffentliche Dokumente für Kunden), Datenschutz (keine internen Informationen preisgeben), Branding (Chat-Widget im Corporate Design), Multi-Tenancy (verschiedene Kunden sehen verschiedene Inhalte), Eskalation (bei komplexen Fragen an Support weiterleiten).
Vorteile: 24/7-Verfügbarkeit, reduzierte Support-Tickets, skalierbare Lösung, verbesserte Customer Experience. Beispiel: Kunden-Portal mit integriertem Chat-Widget, das auf Produktdokumentation und FAQ zugreift.
Welche Sicherheitsrisiken gibt es und wie minimiere ich sie?
Sicherheitsrisiken: Prompt Injection (Nutzer manipuliert System-Prompt), Data Leakage (sensible Informationen in Antworten), Unauthorized Access (unbefugte Nutzer greifen auf Daten zu), API-Abuse (übermäßige Anfragen, DDoS), Model Poisoning (manipulierte Trainingsdaten).
Gegenmaßnahmen. Input-Validierung (Nutzeranfragen filtern, keine Code-Injection), Output-Filtering (sensible Daten aus Antworten entfernen), Zugriffskontrolle (Authentifizierung, rollenbasierte Berechtigungen), Rate-Limiting (maximale Anfragen pro Nutzer/IP), Audit-Logs (alle Anfragen protokollieren), Verschlüsselung (TLS für Transport, AES für Speicher), Security-Audits (regelmäßige Penetrationstests).
Best Practice: Defense-in-Depth (mehrere Sicherheitsschichten), Least-Privilege-Prinzip (minimale Berechtigungen), kontinuierliches Monitoring (Anomalien erkennen).
Wie skaliere ich die Wissensdatenbank bei wachsender Nutzung?
Skalierung erfolgt auf mehreren Ebenen. Vektordatenbank: Managed-Services (Pinecone, Weaviate Cloud) skalieren automatisch, Self-Hosted erfordert Cluster-Erweiterung (mehr Nodes, Sharding). LLM-API: Cloud-APIs (GPT-4, Claude) skalieren automatisch, Self-Hosted erfordert mehr GPUs (Load-Balancing, Kubernetes).
Hosting: Serverless (AWS Lambda, Azure Functions) skaliert automatisch, Container (Kubernetes) erfordert Autoscaling-Konfiguration.
Caching: Häufige Anfragen cachen (Redis, Memcached), Antwortzeit reduzieren, Kosten senken.
Monitoring: Performance-Metriken überwachen (Latenz, Durchsatz, Fehlerrate), Bottlenecks identifizieren, Kapazität proaktiv erweitern.
Typische Skalierungsstufen: 1.000 Anfragen/Tag (Single-Instance), 10.000 Anfragen/Tag (Load-Balancing), 100.000+ Anfragen/Tag (Cluster, Caching, CDN).## Infografik 2: 90-Tage-Rollout: Phasen und Meilensteine
Beschreibung:
Konkrete Kenn
Learnings:
- Konkrete Kennzahl oder ein messbarer Fakt aus dem vorherigen Abschnitt
- Klarer Vergleich oder Entscheidungskriterium aus dem vorherigen Abschnitt
- Praxis-Tipp oder Handlungsschritt aus dem vorherigen Abschnitt
Haftungsausschluss / Disclaimer – Keine Rechtsberatung
Die auf dieser Website / in diesem Dokument bereitgestellten Informationen dienen ausschließlich allgemeinen Informationszwecken.
Sie stellen keine Rechtsberatung dar und können eine individuelle rechtliche Beratung durch einen qualifizierten Rechtsanwalt nicht ersetzen.
Obwohl die Inhalte mit größtmöglicher Sorgfalt erstellt wurden, wird keine Gewähr für die Richtigkeit, Vollständigkeit und Aktualität der bereitgestellten Informationen übernommen.
Die Nutzung der Inhalte erfolgt auf eigene Gefahr des Nutzers.
Zwischen dem Anbieter dieser Informationen und dem Nutzer entsteht durch die Nutzung dieser Inhalte kein Mandatsverhältnis und keine anwaltliche Beratungsbeziehung.
Für die Klärung individueller Rechtsfragen wenden Sie sich bitte an einen zugelassenen Rechtsanwalt Ihres Vertrauens.
Eine Haftung für Schäden, die durch die Nutzung oder Nichtnutzung der dargebotenen Informationen entstehen, ist – soweit gesetzlich zulässig – ausgeschlossen.
Fachquellen und weiterführende Links
Die folgenden unabhängigen Referenzen ergänzen die Einordnung zu den Themen dieses Artikels:
- Bitkom – Verband der Digitalwirtschaft
- BSI – Bundesamt für Sicherheit in der Informationstechnik
- Europäische Kommission – Digitale Strategie
- MDN Web Docs (Mozilla)
- W3C – World Wide Web Consortium
"DevOps bedeutet weniger Tool-Wahnsinn als gemeinsame Verantwortung für Qualität und Ausrollen – ohne das bleibt Automatisierung oberflächlich."
— Björn Groenewold, Geschäftsführer, Groenewold IT Solutions
Über den Autor

Geschäftsführer der Groenewold IT Solutions GmbH und der Hyperspace GmbH
Seit 2009 entwickelt Björn Groenewold Softwarelösungen für den Mittelstand. Er ist Geschäftsführer der Groenewold IT Solutions GmbH (gegründet 2010) und der Hyperspace GmbH. Als Gründer von Groenewold IT Solutions hat er über 250 Projekte erfolgreich begleitet – von Legacy-Modernisierungen bis hin zu KI-Integrationen.
Empfehlungen aus dem Blog
Ähnliche Artikel
Diese Beiträge könnten Sie ebenfalls interessieren.

KI-Chatbot Training: Best Practices für Unternehmen – Tipps
Erfahren Sie, wie Sie KI-Chatbots mit strukturierten Unternehmensdaten trainieren, um automatisierte Kundeninteraktionen zu optimieren und gleichzeitig.

KI-Agenten Compliance: Sicherheit für Mittelständler – Tipps
Mittelständische Unternehmen müssen KI-Agenten gemäß EU AI Act mit Transparenz, Dokumentation und menschlicher Aufsicht kontrollieren und regelkonform.

KI-Agenten-Sicherheit: Risiken erkennen und richtig kontrollieren
KI-Agenten bieten Effizienzgewinne für KMU, erfordern aber robuste Sicherheitskontrollen wie Prompt-Injection-Schutz, Zugriffskontrolle und Governance zur.
Kostenloser Download
Checkliste: 10 Fragen vor der Software-Entwicklung
Die wichtigsten Punkte vor dem Start: Budget, Timeline und Anforderungen.
Checkliste im Beratungsgespräch erhaltenPassende nächste Schritte
Relevante Leistungen & Lösungen
Basierend auf dem Thema dieses Artikels sind diese Seiten oft die sinnvollsten Einstiege.
Passende Leistungen
Passende Lösungen
Kosten berechnen
Passende Branchen
Mehr zu Künstliche Intelligenz und nächste Schritte
Dieser Beitrag gehört zum Themenbereich Künstliche Intelligenz. In unserer Blog-Übersicht finden Sie alle Fachartikel; unter Kategorie Künstliche Intelligenz weitere Beiträge zu diesem Thema.
Zum regulatorischen Rahmen für KI-Nutzung im Unternehmen (Risikoklassen, GPAI, Zeitplan) siehe unseren Pillar-Artikel EU AI Act für den Mittelstand – ergänzend zu KI-Schulungen und produktivem Einsatz.
Zu Themen wie Künstliche Intelligenz bieten wir passende Leistungen – von App-Entwicklung über KI-Integration bis zu Legacy-Modernisierung und Wartung.
Typische Ausgangslagen beschreiben wir unter Lösungen. Erste Kosteneinschätzungen liefern unsere Kostenrechner.
Fachbegriffe erläutern wir im IT-Glossar. Fachbücher und Praxisleitfäden zu KI und Software stellen wir unter Publikationen vor. Vertiefende Artikel finden Sie unter Themen.
Bei Fragen zu diesem Artikel oder für ein unverbindliches Gespräch zu Ihrem Vorhaben können Sie einen Beratungstermin vereinbaren oder uns über Kontakt ansprechen. Wir antworten in der Regel innerhalb eines Werktags.
