Legacy System Ablösung: Risiken minimieren und erfolgreich modernisieren 2026 – Titelbild

Legacy System Ablösung: Risiken minimieren und erfolgreich modernisieren 2026

Legacy-Modernisierung • Donnerstag, 9. Juli 2026

Stand: 9. Juli 2026 · Lesezeit: 30 Min.

Teilen:

Kernaussagen

  • Die Ablösung von Legacy-Systemen ist für viele Unternehmen im Mittelstand und in der Industrie längst keine optionale Modernisierungsmaßnahme mehr – sie ist eine Überlebensfrage.
  • Alte, gewachsene Softwarearchitekturen verursachen täglich Ausfallzeiten, blockieren digitale Innovationen und binden…

Dieser Fachartikel behandelt: Legacy System Ablösung: Risiken minimieren und erfolgreich modernisieren 2026.

Die wahre Herausforderung bei der Legacy-Modernisierung ist nicht der Code, sondern die Unterbrechungsfreiheit des laufenden Betriebs.

Björn Groenewold, Geschäftsführer Groenewold IT Solutions

Die Ablösung von Legacy-Systemen ist für viele Unternehmen im Mittelstand und in der Industrie längst keine optionale Modernisierungsmaßnahme mehr – sie ist eine Überlebensfrage. Alte, gewachsene Softwarearchitekturen verursachen täglich Ausfallzeiten, blockieren digitale Innovationen und binden Entwicklungsressourcen fest.

Doch Legacy System Ablösung Risiken minimieren ist eine hochkomplexe Aufgabe, bei der falsche Entscheidungen zu Projektabbrüchen, Datenverlust oder monatelangen Produktionsausfällen führen können. Wir zeigen Ihnen, wie Sie Ihre Altsysteme strategisch und risikomindernd ablösen – ohne Ihr Geschäft zu gefährden.

In diesem Leitfaden für 2026 werden wir Ihnen bewährte Strategien, konkrete Risikofaktoren und praktische Handlungsschritte vermitteln. Sie erfahren, wie Sie technische Schulden systematisch abbauen, welche Migrationsmuster wirklich funktionieren, und wie Sie Ihr Team während des Übergangs produktiv halten.

Basierend auf über 250 Projekten mit mehr als 100 Kunden haben wir bei Groenewold IT Solutions gelernt, dass erfolgreiche Legacy-Modernisierung weniger mit Technologie-Hype zu tun hat – sondern mit klarer Planung, Transparenz und partnerschaftlicher Zusammenarbeit.

Key Takeaways

Kurz: Kurzantwort: Die Ablösung von Legacy-Systemen ist für viele Unternehmen im Mittelstand und in der Industrie längst keine optionale Modernisierungsmaßnahme mehr – sie ist eine Überlebensfrage.

Kurzantwort: Die Ablösung von Legacy-Systemen ist für viele Unternehmen im Mittelstand und in der Industrie längst keine optionale Modernisierungsmaßnahme mehr – sie ist eine Überlebensfrage.

Zu Legacy System Ablösung: Risiken minimieren und erfolgreich… sind Legacy-Modernisierung und Legacy-Code-Analyse in 5 Tagen passende Einstiege für Planung und Umsetzung.

  • Legacy-Systeme sind nicht einfach „alt": Sie sind oft geschäftskritisch, komplex vernetzt und enthalten Geschäftslogik, die niemand mehr vollständig versteht – daher erfordern sie eine strategische Ablösungsstrategie, nicht einfach einen Austausch.
  • Risiken entstehen durch fehlende Planung: Die häufigsten Fehler sind Unterschätzung des Umfangs, mangelnde Datenmigrationsvorbereitung, zu schnelle Abschaltung von Altsystemen und unzureichende Schulung des Teams – alle sind vermeidbar.
  • Strangler Pattern und schrittweise Migration minimieren Ausfallrisiken: Anstatt eines Big-Bang-Cutover können Sie alte Systeme graduell durch neue Funktionen ersetzen, während Geschäftskontinuität gewährleistet bleibt.
  • Datenmigration ist der kritischste Schritt: Eine detaillierte Planung und mehrfache Validierung sind essentiell, um Datenqualitätsprobleme zu vermeiden.
  • Ihr Team muss befähigt werden, nicht verdrängt: Software, die nur externe Dienstleister warten können, ist keine Lösung – Wartbarkeit und Selbstständigkeit des Kundenteams müssen Projektziele sein.

Was ist Legacy System Ablösung und warum ist Risikominderung kritisch?

Kurz: Legacy System Ablösung ist der geplante Prozess, ein älteres, oft kritisches Softwaresystem durch eine neue oder modernisierte Lösung zu ersetzen – dabei müssen Geschäftskontinuität, Datenintegrität und Systemverfügbarkeit gewährleistet bleiben.

Legacy System Ablösung ist der geplante Prozess, ein älteres, oft kritisches Softwaresystem durch eine neue oder modernisierte Lösung zu ersetzen – dabei müssen Geschäftskontinuität, Datenintegrität und Systemverfügbarkeit gewährleistet bleiben.

Im Gegensatz zu einfachen Softwareupdates ist eine Ablösung eine umfassende Transformation, die technische, organisatorische und strategische Dimensionen hat.

Warum ist Risikominderung so kritisch? Legacy-Systeme sind häufig das Nervenzentrum von Unternehmen. Sie verwalten Kundenbestellungen, Finanztransaktionen, Lagerverwaltung oder Produktionsprozesse. Ein fehlgeschlagener Migrationsprozess kann nicht nur zu Datenverlust führen, sondern auch zu Tagen oder Wochen Produktionsausfällen, Umsatzausfällen und Vertrauensverlust bei Kunden.

Statistiken zeigen, dass viele Legacy-Modernisierungsprojekte Budget- oder Zeitprobleme haben – viele scheitern ganz. Die Gründe liegen selten in der Technologie selbst, sondern in unzureichender Planung, fehlender Risikoanalyse und mangelndem Change Management.

Warum alte Systeme so schwer zu ersetzen sind

Legacy-Systeme sind nicht einfach „veraltet" – sie sind oft:

  • Geschäftskritisch: Sie laufen zuverlässig seit 10, 20 oder mehr Jahren. Jeder Tag ohne das System kostet Geld.
  • Undokumentiert: Die ursprünglichen Entwickler sind längst weg. Die Geschäftslogik ist in Code versteckt, den niemand vollständig versteht.
  • Stark vernetzt: Das Altsystem ist mit Dutzenden anderen Systemen verbunden (ERP, CRM, Buchhaltung, Lagerverwaltung). Diese Schnittstellen müssen alle migriert werden.
  • Datenreich: Jahrzehnte von Kundendaten, Transaktionen und Konfigurationen sind eingelagert – oft in Formaten, die nur das alte System versteht.
  • Komplex reguliert: In Branchen wie Finanzdienstleistungen, Gesundheitswesen oder öffentlicher Sektor sind Compliance-Anforderungen eng mit dem alten System verwoben.

Diese Komplexität ist der Grund, warum eine durchdachte Risikominderungsstrategie nicht optional ist.

Unterschied zwischen Modernisierung, Migration und Ablösung

  • Modernisierung: Das System bleibt, wird aber technisch aktualisiert (z. B. Delphi zu C#, alte Datenbank zu PostgreSQL). Geschäftslogik bleibt meist gleich.
  • Migration: Daten und Funktionen werden in ein neues System übertragen. Das alte System wird abgeschaltet.
  • Ablösung: Ein umfassender Austausch – neues System, neue Architektur, oft auch neue Prozesse. Dies ist das riskanteste Szenario, erfordert aber die meiste Planung.

Für diesen Artikel konzentrieren wir uns auf die Ablösung mit Risikominderung – also die Strategie, ein neues System einzuführen und das alte zu ersetzen, ohne dabei Geschäftskontinuität zu gefährden.

Infografik: Warum Legacy-Systeme ein Geschäftsrisiko sind

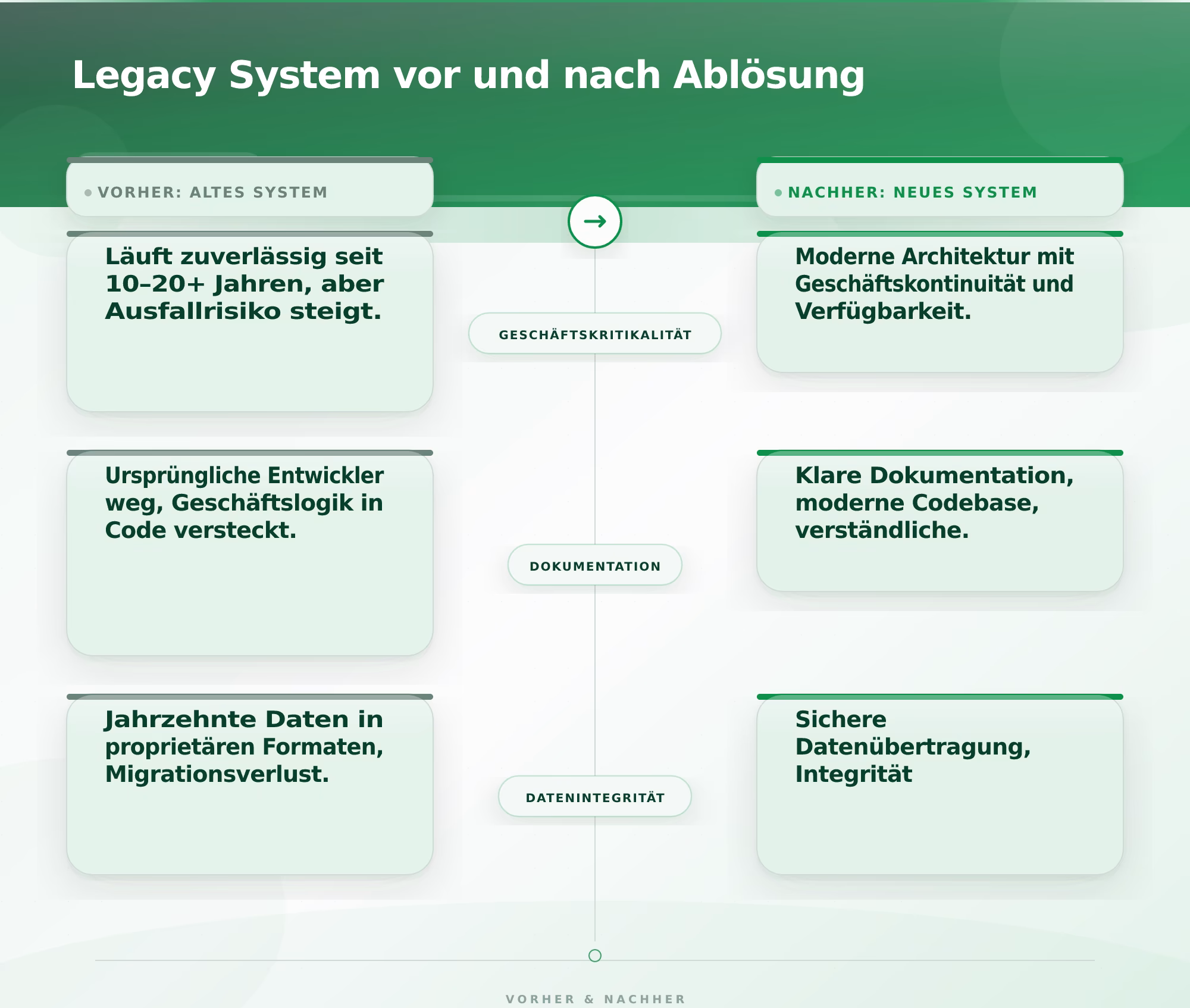

Legacy System vor und nach Ablösung – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik

Learnings:

  • Legacy-Systeme verursachen durchschnittlich 20–30 % der IT-Budgets für reine Wartung und Fehlerbehebung – ohne Innovation.
  • Ungeplante Ausfälle können erhebliche Kosten verursachen, besonders in kritischen Branchen.
  • Systeme, die älter als 10 Jahre sind, haben ein 3x höheres Ausfallrisiko als moderne Architekturen.
  • Fachkräfte verlieren das Interesse an veralteten Technologien – Rekrutierung und Retention werden zunehmend schwierig.
  • Moderne Anforderungen (Cloud, API, KI-Integration, Mobile-First) sind in alten Monolithen oft nicht umsetzbar – Innovation stockt.

Hauptrisiken bei Legacy-Systemen: Technische und organisatorische Herausforderungen

Kurz: Die Ablösung von Legacy-Systemen ist von Natur aus riskant.

Die Ablösung von Legacy-Systemen ist von Natur aus riskant.

Die größten Risiken entstehen nicht durch die Technologie selbst, sondern durch mangelnde Vorbereitung, falsche Erwartungen und organisatorische Widerstände.

Wir haben diese Risiken in technische und organisatorische Kategorien unterteilt – jede erfordert eigene Mitigationsstrategien.

Technische Risiken

Datenintegritätsverlust und Mapping-Fehler: Das kritischste technische Risiko ist die fehlerhafte Migration von Daten.

Alte Systeme haben oft eigene Datenformate, Kodierungen und Validierungsregeln, die in modernen Systemen nicht existieren.

Wenn Sie beispielsweise 50 Jahre Kundendaten aus einem COBOL-System in eine moderne PostgreSQL-Datenbank migrieren, müssen Sie:

  • Alle Feldmappings korrekt dokumentieren (welches alte Feld entspricht welchem neuen Feld?)
  • Datentypen konvertieren (Datum im Format YYMMDD → ISO 8601)
  • Duplikate und fehlerhafte Datensätze identifizieren und bereinigen
  • Referenzielle Integrität sicherstellen (keine verwaisten Fremdschlüssel)
  • Mehrfach validieren und testen

Fehler in diesem Prozess führen zu Datenverlust, fehlerhaften Berichten oder Geschäftsprozessen, die nicht mehr funktionieren. Eine detaillierte Planung und mehrfache Validierung sind essentiell.

Schnittstellen-Chaos und fehlende API-Dokumentation: Legacy-Systeme sind oft mit Dutzenden anderen Systemen verbunden – über alte Dateischnittstellen, proprietäre Protokolle oder undokumentierte APIs. Ein klassisches Szenario: Das alte ERP-System tauscht jede Nacht über FTP Dateien mit dem Lagerverwaltungssystem aus. Niemand weiß mehr, welche Felder in welcher Reihenfolge erwartet werden.

Wenn Sie das ERP ablösen, müssen Sie diese Schnittstelle neu implementieren – ohne Dokumentation ist das ein Blindflug.

Abhängigkeiten und versteckte Geschäftslogik: Alte Systeme haben oft Geschäftslogik, die nur im Code existiert. Ein Beispiel: Ein Preiskalkulationssystem, das 500 Zeilen Delphi-Code mit versteckten Bedingungen enthält („wenn Kundengruppe = 5 UND Monat = 12, dann Rabatt = 15 %").

Diese Logik muss im neuen System repliziert werden – aber wenn die Dokumentation fehlt, werden Sie diese Bedingungen erst bemerken, wenn Kunden sich beschweren, dass ihre Rabatte fehlen.

Performance und Skalierbarkeit: Alte Systeme sind oft für die damalige Datenmenge optimiert.

Ein System, das mit 1 Million Datensätzen schnell war, wird mit 100 Millionen Datensätzen zur Schnecke.

Wenn Sie die Migration nicht richtig planen, kann das neue System unter Last zusammenbrechen – genau dann, wenn Sie es am meisten brauchen.

Organisatorische Risiken

Widerstände im Team und Angst vor Jobverlust: Viele Mitarbeiter haben jahrelange Erfahrung mit dem alten System. Sie kennen alle Workarounds, alle Besonderheiten. Ein neues System bedeutet für sie Unsicherheit – werden sie noch gebraucht? Können sie das neue System bedienen? Dieser emotionale Widerstand ist oft größer als die technischen Herausforderungen.

Unternehmen, die diesen Aspekt ignorieren, erleben, dass Mitarbeiter sabotieren (bewusst oder unbewusst), nicht vollständig in die Migration einsteigen oder nach dem Go-Live nicht produktiv sind.

Unzureichende Planung und Scope Creep: Legacy-Ablösungen sind komplex, und die meisten Unternehmen unterschätzen den Aufwand dramatisch. Ein häufiges Szenario: „Wir ersetzen das alte System 1:1 mit dem neuen System – sollte 6 Monate dauern." In Wirklichkeit dauert es 18 Monate, weil:

  • Neue Anforderungen entstehen, die das alte System nicht hatte
  • Versteckte Abhängigkeiten werden erst während der Migration sichtbar
  • Die Datenbereinigung dauert länger als erwartet
  • Das Team ist zu klein und wird von Tagesgeschäft abgelenkt

Mangelnde Kommunikation und falsche Erwartungen: Wenn Geschäftsführung, IT-Team und Endnutzer unterschiedliche Erwartungen an das neue System haben, führt das zu Enttäuschungen. Ein klassisches Beispiel: Die Geschäftsführung erwartet, dass das neue System alle Prozesse automatisiert. Das IT-Team weiß, dass das unmöglich ist. Die Endnutzer fürchten, dass ihre Arbeit wegfällt.

Wenn diese Erwartungen nicht früh geklärt werden, führt das zu Konflikten und Projektverzögerungen.

Zu schnelle Abschaltung des Altsystems: Ein häufiger Fehler ist, das alte System zu früh abzuschalten. Ein Szenario: Das neue System läuft seit 2 Wochen, es gibt noch kleine Fehler, aber die Geschäftsführung drückt auf den Knopf und schaltet das alte System ab.

Dann stellt sich heraus, dass eine kritische Funktion im neuen System nicht funktioniert – und das alte System ist weg. Jetzt müssen Sie aus Backups wiederherstellen, was Tage oder Wochen dauert.

Infografik 8: Hauptrisiken bei Legacy-Systemen: Technische und organisatorische Herausforderungen

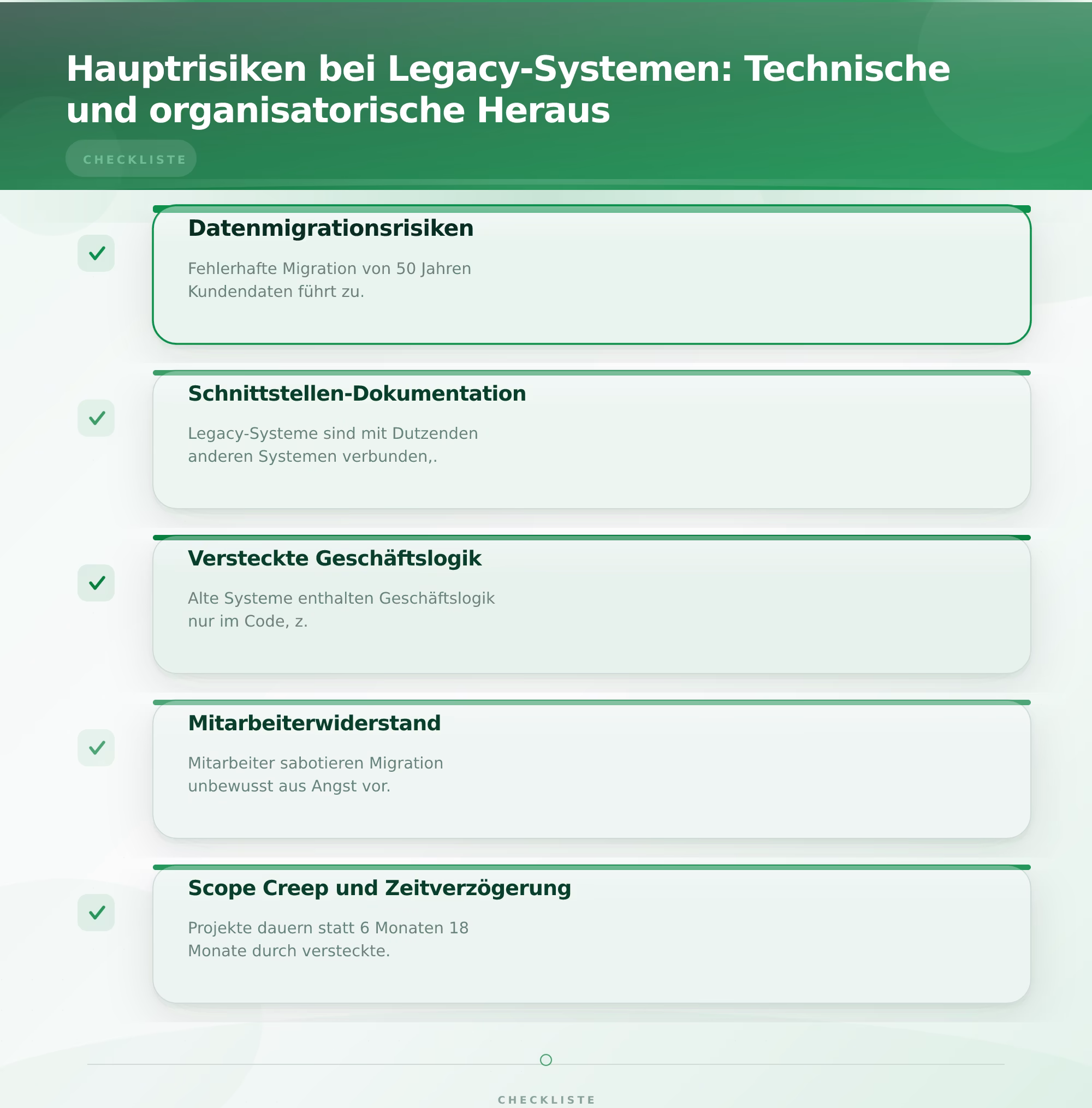

Hauptrisiken bei Legacy-System Ablösungen – Legacy System Ablösung Risiken minimieren

Beschreibung: Die Ablösung von Legacy-Systemen ist von Natur aus riskant.

Learnings:

  • Technische Risiken sind planbar und testbar – organisatorische Risiken sind schwerer zu kontrollieren, erfordern aber mehr Aufmerksamkeit.
  • Datenmigrationsrisiken sind das Top-Risiko – frühe Datenmigrationstests sind essentiell.
  • Organisatorische Risiken (Widerstand, falsche Erwartungen) sind oft der Grund für Projektverzögerungen – Change Management ist genauso wichtig wie technische Planung.
  • Schnittstellen-Chaos führt zu versteckten Kosten – ein vollständiges Schnittstellen-Audit vor der Migration ist essentiell.
  • Zu schnelle Abschaltung des Altsystems ist der häufigste Grund für Notfall-Rollbacks – ein Hybrid-Betrieb von 2–6 Wochen ist standard best practice.

Infografik: Technische und organisatorische Risiken bei Legacy-Ablösung

Hauptrisiken bei Legacy-System-Ablösungen – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik kategorisiert die Hauptrisiken bei Legacy-System-Ablösungen.

Learnings:

  • Technische Risiken sind planbar und testbar – organisatorische Risiken sind schwerer zu kontrollieren, erfordern aber mehr Aufmerksamkeit.
  • Datenmigrationsrisiken sind das Top-Risiko – frühe Datenmigrationstests sind essentiell.
  • Organisatorische Risiken (Widerstand, falsche Erwartungen) sind oft der Grund für Projektverzögerungen – Change Management ist genauso wichtig wie technische Planung.
  • Schnittstellen-Chaos führt zu versteckten Kosten – ein vollständiges Schnittstellen-Audit vor der Migration ist essentiell.
  • Zu schnelle Abschaltung des Altsystems ist der häufigste Grund für Notfall-Rollbacks – ein Hybrid-Betrieb von 2–6 Wochen ist standard best practice.

Strategische Ansätze zur Risikominderung: Von Big-Bang bis Strangler Pattern

Kurz: Es gibt mehrere bewährte Strategien zur Ablösung von Legacy-Systemen.

Es gibt mehrere bewährte Strategien zur Ablösung von Legacy-Systemen. Jede hat unterschiedliche Risikoprofile und ist für unterschiedliche Szenarien geeignet. Wir zeigen Ihnen die vier Hauptansätze und wie Sie das Risiko bei jedem minimieren.

1. Big-Bang-Cutover: Hohes Risiko, schnelles Ergebnis

Der Big-Bang-Cutover ist die klassische Methode: Sie führen das neue System ein, migrieren alle Daten in einer Nacht, und schalten das alte System ab. Am nächsten Morgen läuft alles im neuen System.

Vorteile:

  • Schnell: Das Projekt ist in wenigen Monaten abgeschlossen.
  • Klar: Keine Übergangsphasen, keine Hybrid-Betriebe.
  • Kosteneffizient: Weniger lange Projektlaufzeit = weniger Kosten.

Nachteile:

  • Extrem hohes Risiko: Wenn etwas schiefgeht, haben Sie keine Fallback-Option.
  • Lange Ausfallzeiten: Die Migration kann Stunden oder Tage dauern.
  • Keine Zeit zum Testen: Sie können nicht ausreichend testen, bevor Sie den Schalter umlegen.

Risikomitigation für Big-Bang:

  • Umfassende Testphase vorher: Mindestens 2–3 komplette End-to-End-Tests mit echten Daten durchführen.
  • Detaillierter Rollback-Plan: Dokumentieren Sie genau, wie Sie das alte System wiederherstellen, falls etwas schiefgeht.
  • Datensicherungen: Mehrere Backups des alten Systems vor der Migration.
  • Hybrid-Fallback: Planen Sie ein, dass Sie für 1–2 Wochen beide Systeme parallel betreiben können, falls Fehler auftauchen.
  • Dedicated Support Team: Ein Team, das 24/7 verfügbar ist, falls Fehler auftreten.

Big-Bang ist nur für kleinere Systeme oder Systeme mit wenig Daten sinnvoll. Für komplexe, kritische Systeme ist es zu riskant.

2. Parallel-Betrieb: Sicher, aber teuer

Beim Parallel-Betrieb laufen das alte und das neue System für eine Übergangszeit nebeneinander. Alle Transaktionen werden in beiden Systemen verarbeitet, und Sie vergleichen die Ergebnisse. Wenn alles korrekt ist, schalten Sie das alte System ab.

Vorteile:

  • Sehr sicher: Sie können jederzeit zum alten System zurückfallen.
  • Validierbar: Sie können echte Daten vergleichen und Fehler finden, bevor Sie das alte System abschalten.
  • Niedrig-Risiko: Keine Überraschungen nach dem Go-Live.

Nachteile:

  • Teuer: Doppelte Infrastruktur, doppelte Lizenzkosten, doppelte Wartung.
  • Lange Übergangsphase: 2–6 Monate oder länger parallel zu laufen ist normal.
  • Datensynchro-Komplexität: Änderungen müssen in beide Richtungen synchronisiert werden.

Risikomitigation für Parallel-Betrieb:

  • Automatisierte Vergleiche: Entwickeln Sie Skripte, die automatisch Daten zwischen den Systemen vergleichen und Abweichungen melden.
  • Klare Übergangsregeln: Definieren Sie genau, welche Transaktionen in welchem System verarbeitet werden (z. B. alte Kunden im alten System, neue Kunden im neuen System).
  • Regelmäßige Audit-Reports: Wöchentliche oder tägliche Reports, die zeigen, ob die Systeme synchron sind.
  • Exit-Kriterien: Definieren Sie vor dem Projekt, unter welchen Bedingungen Sie das alte System abschalten (z. B. 2 Wochen ohne Abweichungen).

Parallel-Betrieb ist die sicherste Option, aber auch die teuerste. Sie ist sinnvoll für kritische Systeme, bei denen ein Fehler teuer ist.

3. Strangler Pattern: Graduell und kontrolliert

Der Strangler Pattern (auch „Strangler Fig Pattern" genannt) ist eine moderne Methode: Sie ersetzen das alte System Schritt für Schritt durch neue Funktionen. Das neue System wird wie eine Feigenranke um das alte System herum aufgebaut und „erdrosselt" es langsam.

Ein Beispiel: Sie haben ein altes ERP-System. Statt es komplett zu ersetzen, implementieren Sie zuerst ein neues Modul für Einkauf. Das neue Modul ruft über APIs das alte System auf, wenn nötig. Nach 2 Monaten schalten Sie das alte Einkaufsmodul ab. Dann implementieren Sie ein neues Lagermodul.

Nach 6 Monaten ist das komplette alte ERP abgelöst – aber Sie haben es graduell gemacht, nicht mit einem Big-Bang.

Vorteile:

  • Niedriges Risiko: Sie ersetzen nur kleine Teile auf einmal.
  • Kontinuierlicher Wert: Neue Funktionen sind schneller verfügbar.
  • Team-Learning: Das Team kann die neue Architektur graduell verstehen.
  • Flexibilität: Sie können den Plan anpassen, wenn Sie neue Anforderungen entdecken.

Nachteile:

  • Lange Gesamtdauer: Die komplette Ablösung kann 12–24 Monate dauern.
  • Komplexe Schnittstellen: Das neue System muss mit dem alten System kommunizieren.
  • Technische Schulden: Sie tragen das alte System noch lange mit sich.

Risikomitigation für Strangler Pattern:

  • Klare Modul-Grenzen: Identifizieren Sie Teile des alten Systems, die unabhängig sind und zuerst abgelöst werden können.
  • API-Schicht: Implementieren Sie eine API-Schicht zwischen altem und neuem System, um die Abhängigkeiten zu entkoppeln.
  • Inkrementelle Datenmigration: Migrieren Sie Daten für jeden Modul einzeln, nicht alle auf einmal.
  • Monitoring und Logging: Überwachen Sie, dass die Schnittstellen zwischen altem und neuem System korrekt funktionieren.

Dieser Ansatz ist unsere Empfehlung für komplexe, kritische Systeme. Wir bieten umfassende Beratung zur Legacy-Modernisierung, um Sie durch diesen Prozess zu führen. Besonders bei Projekten, bei denen eine Agentur abgesprungen ist, können wir helfen – wie in unserem Artikel Agentur abgesprungen? So retten Sie Ihr Projekt beschrieben.

4. Hybrid-Betrieb mit Fallback-Fenster

Eine Mischstrategie: Sie fahren das neue System hoch, aber halten das alte System noch 2–6 Wochen im Standby-Modus. Wenn kritische Fehler auftauchen, können Sie schnell zurück zum alten System wechseln.

Vorteile:

  • Moderates Risiko: Sie haben ein Fallback-Fenster, sind aber nicht doppelt in Kosten.
  • Schnell: Das Projekt ist schneller abgeschlossen als Parallel-Betrieb.
  • Pragmatisch: Ein realistischer Kompromiss zwischen Sicherheit und Geschwindigkeit.

Nachteile:

  • Zeitfenster ist begrenzt: Nach 6 Wochen müssen Sie das alte System abschalten, auch wenn es noch Probleme gibt.
  • Nicht alle Fehler können in 6 Wochen gefunden werden.

Risikomitigation für Hybrid-Betrieb:

  • Intensive Überwachung: 24/7-Monitoring in den ersten 2 Wochen nach dem Go-Live.
  • Klare Fehler-Kategorien: Definieren Sie, welche Fehler einen Rollback rechtfertigen (z. B. Datenverlust ja, kleine UI-Fehler nein).
  • Schnelle Hotfix-Kapazität: Ein Team, das Fehler im neuen System schnell beheben kann.
  • Automatisierte Rollback-Prozesse: Skripte, die das Rollback automatisieren, um Zeit zu sparen.

Dies ist unsere Standardempfehlung für mittelgroße bis große Legacy-Ablösungen.

Infografik 9: Strategische Ansätze zur Risikominderung: Von Big-Bang bis Strangler Pattern

Vier Strategien zur Legacy-Ablösung im Zeitvergleich – Legacy System Ablösung Risiken minimieren

Beschreibung: Es gibt mehrere bewährte Strategien

Learnings:

    1. Big-Bang-Cutover: Hohes Risiko, schnelles Ergebnis
    1. Parallel-Betrieb: Sicher, aber teuer
    1. Strangler Pattern: Graduell und kontrolliert
    1. Hybrid-Betrieb mit Fallback-Fenster

Infografik: Vergleich der vier Ablösungsstrategien

Big-Bang vs. Parallel-Betrieb: Risiken und Chancen – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik vergleicht die vier Strategien (Big-Bang, Parallel, Strangler, Hybrid) nach Risiko, Kosten, Dauer und Komplexität.

Learnings:

  • Big-Bang: Höchstes Risiko, niedrigste Kosten, schnellste Dauer – nur für kleine Systeme.
  • Parallel: Niedrigstes Risiko, höchste Kosten, lange Dauer – für kritische Systeme.
  • Strangler: Moderates Risiko, moderate Kosten, längste Dauer – für komplexe Systeme mit klaren Modul-Grenzen.
  • Hybrid: Moderates Risiko, moderate Kosten, mittlere Dauer – beste Balance für die meisten Szenarien.
  • Die Wahl der Strategie hängt von Kritikalität des Systems, Verfügbarkeit von Budget und Timeline ab – nicht von der Technologie.

Datenmigration und Systemintegration: Der kritischste Erfolgsfaktor

Kurz: Datenmigration ist das Herzstück jeder Legacy-Ablösung.

Datenmigration ist das Herzstück jeder Legacy-Ablösung.

Eine detaillierte Planung und mehrfache Validierung sind essentiell, um Datenqualitätsprobleme zu vermeiden.

Eine falsche Migration kann Ihre gesamte Ablösung zum Scheitern bringen.

Wir zeigen Ihnen, wie Sie Datenmigrationen richtig planen und durchführen.

Datenaudit und Mapping vor der Migration

Bevor Sie eine einzige Zeile Daten verschieben, müssen Sie das alte System vollständig verstehen. Dies ist der kritischste Schritt – er wird oft übersprungen und ist der Grund für Fehler später.

Schritt 1: Datenbestand erfassen

  • Wie viele Tabellen hat das alte System?
  • Wie viele Datensätze sind es (Millionen, Milliarden)?
  • Welche Datentypen gibt es (Text, Zahlen, Daten, Binärdaten)?
  • Wie alt ist die älteste Daten? Wie aktuell ist die neueste?
  • Welche Duplikate, Lücken oder Fehler gibt es bereits im alten System?

Schritt 2: Feldmapping erstellen Dokumentieren Sie für jedes Feld im alten System, wohin es im neuen System geht:

Altes System Neuer Feldname Datentyp Transformation Validierung
CUSTOMER_ID customer_id UUID UUID-Generierung Eindeutigkeit prüfen
CUSTOMER_NAME full_name VARCHAR(255) Trim + Uppercase Länge prüfen
BIRTH_DATE date_of_birth DATE YYMMDD → ISO 8601 Gültige Daten prüfen
ACCOUNT_BALANCE balance_cents BIGINT EUR → Cents Negativwerte prüfen

Schritt 3: Datenbereinigungs-Strategie Das alte System enthält wahrscheinlich fehlerhafte oder veraltete Daten. Sie müssen entscheiden:

  • Werden fehlerhafte Datensätze gelöscht oder korrigiert?
  • Werden Duplikate zusammengeführt?
  • Werden sehr alte Daten archiviert oder gelöscht?

Dies ist eine geschäftliche Entscheidung, nicht technisch. Arbeiten Sie mit Geschäftsleitung zusammen.

Datenmigrations-Prozess mit Validierung

Eine sichere Datenmigration folgt diesem Prozess:

Phase 1: Test-Migration (Woche 1–2)

  • Migrieren Sie einen kleinen Datensatz (z. B. 1 % der Daten) ins neue System.
  • Validieren Sie jeden Schritt: Wurden alle Felder korrekt migriert? Stimmen die Datentypen? Sind Referenzen intakt?
  • Führen Sie Geschäftstests durch: Können Sie Berichte generieren? Stimmen die Summen? Können Sie Transaktionen verarbeiten?

Phase 2: Vollständige Test-Migration (Woche 3–4)

  • Migrieren Sie den kompletten Datensatz.
  • Führen Sie automatisierte Validierungsskripte aus, um Fehler zu finden:
  • Datensatz-Counts: Alte Tabelle hatte 1 Million Kunden, neue Tabelle hat auch 1 Million?
  • Datentyp-Validierung: Alle Daten vom korrekten Typ?
  • Referenzielle Integrität: Keine verwaisten Fremdschlüssel?
  • Geschäftslogik-Validierung: Summen, Durchschnitte, kritische Metriken stimmen?

Phase 3: Abgleich und Fehlerbehandlung (Woche 5–6)

  • Vergleichen Sie Berichte aus dem alten und neuen System.
  • Für jede Abweichung: Verstehen Sie, warum sie existiert. Ist es ein Fehler oder beabsichtigt?
  • Korrigieren Sie Fehler im Migrationsskript und führen Sie die Migration erneut durch.

Phase 4: Produktions-Migration (Migration Week)

  • Führen Sie die Migration in der Produktionsumgebung durch, nachdem das neue System live ist.
  • Haben Sie einen Rollback-Plan, falls etwas schiefgeht.
  • Validieren Sie sofort nach der Migration.

Schnittstellen-Integration und API-Mapping

Das neue System muss mit anderen Systemen kommunizieren – ERP, CRM, Buchhaltung, Lagerverwaltung, etc. Wenn diese Schnittstellen nicht richtig funktionieren, ist Ihre Ablösung gescheitert, auch wenn das neue System selbst funktioniert.

Schnittstellen-Audit durchführen:

  • Welche Systeme kommunizieren mit dem alten System?
  • Wie kommunizieren sie (Dateien, APIs, Datenbank-Links, proprietäre Protokolle)?
  • Welche Daten werden ausgetauscht?
  • Wie oft und in welcher Reihenfolge?
  • Was passiert, wenn eine Schnittstelle ausfällt?

Schnittstellen neu implementieren:

  • Für jede alte Schnittstelle: Implementieren Sie eine neue Schnittstelle im neuen System.
  • Nutzen Sie moderne Standards (REST APIs, JSON) statt alter Dateiformate.
  • Implementieren Sie Fehlerbehandlung und Retry-Logik.
  • Testen Sie jede Schnittstelle mit echten Daten.

Ein klassisches Beispiel: Das alte ERP-System tauscht jede Nacht über FTP Dateien mit dem Lagerverwaltungssystem aus. Für das neue System implementieren Sie eine REST API, die Echtzeit-Updates sendet. Dies ist nicht nur sicherer, sondern auch effizienter.

Infografik: Datenmigrations-Prozess mit Validierungsschritten

Datenmigration: Alte Austauschformate vs. neue APIs – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik

Learnings:

  • Test-Migration mit 1 % der Daten ist essentiell – Fehler hier zu finden spart Tage später.
  • Automatisierte Validierungsskripte sind notwendig – manuelle Checks reichen nicht aus.
  • Datenabgleich zwischen altem und neuem System ist der kritischste Schritt – hier werden 80 % der Fehler gefunden.
  • Produktions-Migration sollte nachts oder am Wochenende stattfinden, wenn die Systeme nicht aktiv sind.
  • Rollback-Plan ist essentiell – Sie müssen in Minuten zum alten System zurück können, nicht in Stunden.

Projektmanagement und Governance: Kontrolle während des Wandels

Kurz: Eine erfolgreiche Legacy-Ablösung erfordert nicht nur technische Planung, sondern auch straffe Projektorganisation, Risikomanagement und klare Kommunikation.

Eine erfolgreiche Legacy-Ablösung erfordert nicht nur technische Planung, sondern auch straffe Projektorganisation, Risikomanagement und klare Kommunikation. Dies ist oft der Unterschied zwischen Projekten, die erfolgreich sind, und Projekten, die scheitern.

Projektstruktur und Rollen

Definieren Sie klare Rollen und Verantwortlichkeiten:

  • Steering Committee (Geschäftsführung, Abteilungsleiter): Übergeordnete Entscheidungen, Budget, Prioritäten.
  • Projektmanager: Tag-zu-Tag-Verwaltung, Zeitplan, Risiken.
  • Technical Lead: Architektur, Technologieentscheidungen, Code-Qualität.
  • Data Lead: Datenmigration, Qualität, Validierung.
  • Change Manager: Kommunikation, Training, Widerstands-Management.
  • Business Analyst: Anforderungen, Prozessverbesserungen, Akzeptanztests.
  • QA Lead: Testing, Fehlerbehandlung, Qualitätssicherung.

Jede Rolle muss klar definiert sein. Überlappungen führen zu Verwirrung und Verzögerungen.

Risikomanagement und Eskalationspfade

Identifizieren Sie die größten Risiken und definieren Sie Mitigationsstrategien:

Risiko Wahrscheinlichkeit Auswirkung Mitigation
Datenmigration schlägt fehl Hoch Kritisch Mehrfache Test-Migrationen, automatisierte Validierung
Schnittstellen funktionieren nicht Hoch Kritisch Schnittstellen-Audit, frühe Implementierung und Tests
Team ist überfordert Mittel Hoch Externe Unterstützung, Schulungen, realistische Timeline
Geschäftsanforderungen ändern sich Hoch Mittel Klare Scope-Definition, Change-Control-Prozess
Alte System-Ausfälle während Migration Mittel Kritisch Backups, Fallback-Plan, redundante Infrastruktur

Für jedes Risiko: Definieren Sie einen Eskalationspfad. Wenn ein Risiko eintritt, wer entscheidet, was zu tun ist? Wer wird informiert?

Kommunikations- und Reporting-Plan

Kommunikation ist oft das unterschätzte Element von Legacy-Ablösungen. Verschiedene Stakeholder brauchen unterschiedliche Informationen:

  • Geschäftsführung: Monatliche Executive Summary – Budget, Timeline, kritische Risiken.
  • IT-Team: Wöchentliche technische Updates – was wurde getan, was sind die nächsten Schritte, welche Blockers gibt es?
  • Endnutzer: Regelmäßige Informationen über die neue Lösung, Training, Go-Live-Planung.
  • Externe Partner (wenn vorhanden): Status-Reports, Meilenstein-Updates.

Kommunikation sollte regelmäßig, transparent und ehrlich sein. Verstecken Sie Probleme nicht – je früher Probleme bekannt sind, desto früher können Sie sie lösen.

Meilenstein-basierte Steuerung

Definieren Sie klare Meilensteine mit Go/No-Go-Entscheidungen:

  1. Anforderungen abgeschlossen (Woche 4): Alle Anforderungen sind dokumentiert, priorisiert und genehmigt. Go/No-Go: Sind die Anforderungen realistisch? 2. Systemdesign abgeschlossen (Woche 8): Architektur, Datenbankschema, Schnittstellen sind designt. Go/No-Go: Ist das Design machbar? 3. Datenmigration getestet (Woche 12): Test-Migration abgeschlossen, Validierung erfolgreich. Go/No-Go: Können wir die Daten sicher migrieren? 4. Schnittstellen live (Woche 16): Alle Schnittstellen zum neuen System sind implementiert und getestet. Go/No-Go: Kommunizieren die Systeme korrekt? 5. UAT abgeschlossen (Woche 20): Endnutzer haben das neue System getestet und akzeptiert es. Go/No-Go: Ist das System produktionsreif? 6. Go-Live (Woche 24): Das neue System geht in Produktion.

Bei jedem Meilenstein: Entscheidet das Steering Committee, ob es weitergehen kann oder ob Anpassungen nötig sind.

Infografik: Projektstruktur und Governance-Framework

Projektmanagement bei Legacy-Ablösung: Mythen vs. Fakten – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik

Learnings:

  • Klare Rollen sind essentiell – Unklarheiten führen zu Verzögerungen und Konflikten.
  • Steering Committee sollte monatlich tagen – häufiger ist zu viel, seltener ist zu wenig.
  • Risikomanagement ist kontinuierlich – neue Risiken entstehen während des Projekts, nicht nur am Anfang.
  • Kommunikation sollte regelmäßig und transparent sein – verstecken Sie Probleme nicht.
  • Meilenstein-basierte Steuerung gibt Klarheit – alle wissen, was der Status ist und was die nächsten Schritte sind.

Team-Befähigung und Wissenstransfer: Nachhaltige Modernisierung

Kurz: Eine häufige Falle bei Legacy-Ablösungen ist, dass das neue System zwar funktioniert, aber das interne Team nicht in der Lage ist, es zu warten oder weiterzuentwickeln.

Eine häufige Falle bei Legacy-Ablösungen ist, dass das neue System zwar funktioniert, aber das interne Team nicht in der Lage ist, es zu warten oder weiterzuentwickeln.

Das Ergebnis: Abhängigkeit von externen Dienstleistern, hohe Wartungskosten, keine Innovationen.

Eine nachhaltige Modernisierung bedeutet, dass Ihr Team das neue System selbst beherrscht.

Wissenstransfer und interne Schulung

Dokumentation von Anfang an:

  • Architektur-Dokumentation: Wie ist das System aufgebaut? Welche Komponenten gibt es? Wie kommunizieren sie?
  • API-Dokumentation: Welche APIs gibt es? Wie werden sie aufgerufen? Welche Parameter sind erforderlich?
  • Datenbank-Dokumentation: Welche Tabellen gibt es? Welche Beziehungen? Welche Indizes?
  • Runbook-Dokumentation: Wie wird das System deployed? Wie werden Fehler behoben? Wie wird es überwacht?

Diese Dokumentation sollte nicht am Ende des Projekts erstellt werden, sondern während des gesamten Projekts aktualisiert werden.

Schulung und Wissenstransfer:

  • Developer Training: Ihr Entwicklungsteam sollte die neue Architektur verstehen und in der Lage sein, neue Features zu entwickeln.
  • Operator Training: Ihr Ops-Team sollte das System deployen, überwachen und Fehler beheben können.
  • Business User Training: Ihre Endnutzer sollten das neue System bedienen können.
  • Administrator Training: Ihr Admin-Team sollte User, Berechtigungen und Konfigurationen verwalten können.

Schulungen sollten praktisch sein, nicht nur theoretisch. Hands-on-Workshops sind effektiver als PowerPoint-Präsentationen.

Mentoring und Pair Programming:

  • Externe Entwickler arbeiten mit internen Entwicklern zusammen (Pair Programming).
  • Externe Experten mentorieren interne Teams.
  • Dies ist teurer als nur externe Entwicklung, zahlt sich aber langfristig aus.

Wartbarkeit als Projektziel

Viele Legacy-Ablösungen scheitern, weil das neue System zwar funktioniert, aber so komplex ist, dass nur externe Experten es verstehen. Dies ist keine echte Lösung – Sie haben sich nur eine neue Abhängigkeit geschaffen.

Wartbarkeit bedeutet:

  • Lesbarkeit: Code ist selbsterklärend, nicht obskur.
  • Modularität: Das System besteht aus unabhängigen Modulen, die einzeln verstanden werden können.
  • Testbarkeit: Code hat Unit-Tests, Integration-Tests, und kann isoliert getestet werden.
  • Dokumentation: Jede komplexe Logik ist dokumentiert.
  • Standardisierung: Das Team folgt klaren Coding-Standards und Patterns.

Dies sind Projektziele, nicht optionale Extras. Wenn Ihr Entwicklungsteam sagt „das neue System ist zu komplex, wir können es nicht warten", dann haben Sie das Projekt verfehlt.

Langfristige Partnerschaft und Support

Nach dem Go-Live braucht Ihr Team noch Unterstützung. Das erste Jahr ist kritisch – hier entstehen die meisten Fehler, und hier brauchen Sie externe Expertise.

Wartungsvertrag mit SLA:

  • SLA (Service Level Agreement): Reaktionszeit bei Fehlern (z. B. 4 Stunden für kritische Fehler, 24 Stunden für normale Fehler).
  • Umfang: Sind kleinere Anpassungen enthalten? Nur Fehlerbehandlung oder auch Feature-Entwicklung?
  • Eskalation: Wer wird kontaktiert, wenn ein Fehler auftritt?

Ein gutes SLA schafft Sicherheit und Klarheit.

Kontinuierliche Verbesserung:

  • Monatliche oder quartalsweise Meetings mit dem Dienstleister.
  • Feedback-Sammlung: Was funktioniert gut? Was könnte besser sein?
  • Kleine Verbesserungen und Optimierungen.
  • Planung von neuen Features basierend auf Geschäftsanforderungen.

Dies ist eine Partnerschaft, nicht nur ein Dienstleister-Kunde-Verhältnis.

Bei Groenewold IT Solutions bieten wir genau diesen Ansatz: Wir entwickeln nicht nur Software, wir befähigen Ihr Team, diese selbst zu warten und weiterzuentwickeln. Unser Ansatz basiert auf professioneller Softwareentwicklung, wo wir Wartbarkeit und Kundenunabhängigkeit als Projektziele setzen.

Infografik: Wissenstransfer und Befähigungspfade

Fünf Schritte zu nachhaltiger Modernisierung – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik

Learnings:

  • Dokumentation sollte von Anfang an erstellt werden, nicht am Ende – sie wird sonst vergessen.
  • Praktische Schulungen (Hands-on Workshops) sind effektiver als theoretische Schulungen.
  • Pair Programming und Mentoring sind teuer, aber zahlen sich durch langfristige Unabhängigkeit aus.
  • Wartbarkeit ist ein Projektziel, nicht optional – Code-Qualität und Dokumentation müssen von Anfang an priorisiert werden.
  • Langfristige Partnerschaft mit klaren SLAs schafft Sicherheit und kontinuierliche Verbesserung.

Praktische Checklisten und Implementierungsschritte für 2026

Kurz: Wir haben alle Erkenntnisse aus diesem Artikel in praktische Checklisten zusammengefasst, die Sie für Ihre Legacy-Ablösung nutzen können.

Wir haben alle Erkenntnisse aus diesem Artikel in praktische Checklisten zusammengefasst, die Sie für Ihre Legacy-Ablösung nutzen können. Diese Checklisten basieren auf 250+ Projekten und über 14 Jahren Erfahrung.

Phase 1: Vorbereitung und Planung (Woche 1–4)

Geschäftliche Vorbereitung:

  • Geschäftsfall erstellen: Warum ist die Ablösung notwendig? Welche Kosten spart sie? Welche Risiken mindert sie?
  • Budget genehmigen: Realistische Budgetschätzung basierend auf Systemkomplexität.
  • Timeline definieren: Realistische Zeitschätzung (nicht optimistisch).
  • Steering Committee bilden: Geschäftsführung, Abteilungsleiter, IT-Leitung.
  • Kommunikationsplan erstellen: Wer wird wann informiert?

Technische Vorbereitung:

  • Altes System analysieren: Größe, Komplexität, Abhängigkeiten.
  • Schnittstellen-Audit: Welche Systeme kommunizieren mit dem alten System?
  • Datenbankaudit: Größe, Struktur, Qualität der Daten.
  • Anforderungen sammeln: Was sollte das neue System können?
  • Technologie-Stack auswählen: Welche Technologien verwenden wir? Basierend auf Anforderungen, nicht Trends.

Team und Rollen:

  • Projektmanager ernennen.
  • Technical Lead ernennen.
  • Data Lead ernennen.
  • Change Manager ernennen.
  • Externe Partner (falls nötig) auswählen und beauftragen.

Phase 2: Design und Planung (Woche 5–8)

Systemdesign:

  • Architektur-Design: Wie ist das neue System aufgebaut?
  • Datenbankschema: Welche Tabellen, Indizes, Beziehungen?
  • API-Design: Welche APIs gibt es? Wie werden sie aufgerufen?
  • Schnittstellen-Design: Wie kommuniziert das neue System mit anderen Systemen?
  • Sicherheits-Design: Authentifizierung, Autorisierung, Verschlüsselung.

Datenmigrations-Planung:

  • Feldmapping erstellen: Altes Feld → Neues Feld.
  • Datenbereinigungs-Strategie: Welche Daten werden gelöscht, korrigiert, archiviert?
  • Validierungskriterien definieren: Wie prüfen wir, dass die Migration erfolgreich war?
  • Test-Datensatz vorbereiten: 1 % der Daten für erste Tests.

Risikomanagement:

  • Risiko-Register erstellen: Alle identifizierten Risiken.
  • Mitigations-Strategien für jedes Risiko.
  • Eskalationspfade definieren.

Phase 3: Entwicklung und Testing (Woche 9–20)

Entwicklung:

  • Kern-Features implementieren: Priorität nach Business-Value.
  • APIs implementieren und testen.
  • Schnittstellen implementieren und testen.
  • Dokumentation schreiben (während der Entwicklung, nicht danach).

Testing:

  • Unit-Tests schreiben und ausführen.
  • Integration-Tests durchführen.
  • Test-Migration durchführen (mit 1 % der Daten).
  • Fehler beheben, Test wiederholen.

Schulung und Vorbereitung:

  • Schulungsmaterialien erstellen.
  • Schulungen durchführen (Entwickler, Ops, Endnutzer).
  • Runbooks schreiben (wie wird das System deployed, überwacht, repariert?).

Phase 4: Datenmigration und Go-Live (Woche 21–24)

Datenmigration:

  • Vollständige Test-Migration durchführen (mit 100 % der Daten).
  • Validierungsskripte ausführen.
  • Abgleich zwischen altem und neuem System durchführen.
  • Fehler beheben und Test wiederholen.
  • Produktions-Migration durchführen (nachts/am Wochenende).
  • Sofort nach Migration validieren.

Go-Live:

  • Altes System auf Standby setzen (nicht abschalten).
  • Neues System monitoren (24/7 in den ersten 2 Wochen).
  • Fehler schnell beheben.
  • Endnutzer-Support bereitstellen.

Post-Go-Live:

  • Wöchentliche Status-Meetings mit Steering Committee.
  • Feedback sammeln und Verbesserungen durchführen.
  • Nach 2–6 Wochen: Entscheidung, ob altes System abschalten oder weiter als Fallback halten.

Phase 5: Stabilisierung und Übergabe (Woche 25–52)

Stabilisierung:

  • Fehler und Bugs beheben.
  • Performance-Optimierungen durchführen.
  • Benutzer-Feedback integrieren.

Übergabe an Betrieb:

  • Dokumentation finalisieren.
  • Runbooks finalisieren.
  • Ops-Team trainieren.
  • Wartungsvertrag aufsetzen.
  • Support-Prozess etablieren.

Lessons Learned:

  • Retrospektive durchführen: Was ist gut gelaufen? Was könnte besser sein?
  • Dokumentation aktualisieren basierend auf Erkenntnissen.
  • Erkenntnisse für zukünftige Projekte speichern.

Infografik: Phasen-Übersicht und Meilensteine

Fünf Phasen der Legacy-System-Ablösung 2026 – Legacy System Ablösung Risiken minimieren

Beschreibung: Diese Grafik

Learnings:

  • Vorbereitung ist genauso wichtig wie Entwicklung – 20 % der Projektzeit für Planung ist normal.
  • Design vor Entwicklung spart später Fehler und Umarbeit – nicht sofort mit Coding anfangen.
  • Testing und Datenmigration sind parallel, nicht sequenziell – frühe Fehler finden spart Zeit.
  • Go-Live ist nicht das Ende, sondern der Anfang – Stabilisierung und Übergabe dauern 6–12 Monate.
  • Lessons Learned sind wichtig – dokumentieren Sie Erkenntnisse für zukünftige Projekte.

Schritt für Schritt: Wie Sie Ihre Legacy-Ablösung starten

Kurz: Wenn Sie nach diesem Artikel bereit sind, Ihre Legacy-Ablösung zu starten, folgen Sie diesen praktischen Schritten:

Wenn Sie nach diesem Artikel bereit sind, Ihre Legacy-Ablösung zu starten, folgen Sie diesen praktischen Schritten:

Schritt 1: Geschäftsfall und Steering Committee Erstellen Sie einen Geschäftsfall, der Kosten, Nutzen und Risiken der Ablösung quantifiziert.

Bilden Sie ein Steering Committee aus Geschäftsführung, IT-Leitung und Abteilungsleitern.

Dies ist der erste und wichtigste Schritt – ohne Geschäftssupport wird das Projekt scheitern.

Schritt 2: Externe Expertise hinzuziehen Eine Legacy-Ablösung ist komplex. Externe Expertise (ein erfahrener Systemintegrator oder Softwareentwicklungspartner) hilft, Fehler zu vermeiden und das Projekt schneller voranzubringen. Wählen Sie einen Partner, der:

  • Erfahrung mit ähnlichen Systemen hat
  • Transparent kommuniziert und keine versteckten Kosten hat
  • Ihr Team befähigt, nicht abhängig macht
  • Feste Ansprechpartner hat, nicht Freelancer-Ketten

Groenewold IT Solutions bietet umfassende IT-Beratung und Cloud-Migration Services, um Sie durch diesen Prozess zu führen.

Schritt 3: Detaillierte Planung und Risikomanagement Investieren Sie 4–6 Wochen in detaillierte Planung. Dies ist teuer, aber spart später ein Vielfaches. Identifizieren Sie Risiken früh und entwickeln Sie Mitigationsstrategien.

Schritt 4: Iterative Entwicklung mit frühen Tests Entwickeln Sie in 2-Wochen-Sprints mit regelmäßigen Demos. Testen Sie Datenmigration und Schnittstellen früh, nicht erst am Ende. Fehler früh zu finden ist billiger als am Ende.

Schritt 5: Hybrid-Betrieb mit Fallback-Fenster Fahren Sie das neue System hoch, aber halten Sie das alte System noch 2–6 Wochen im Standby. Dies gibt Ihnen Sicherheit und Zeit, Fehler zu beheben.

Schritt 6: Langfristige Partnerschaft und Support Nach dem Go-Live brauchen Sie noch Unterstützung. Ein gutes SLA und regelmäßige Kommunikation mit Ihrem Partner sichert langfristigen Erfolg.

Häufig gestellte Fragen

Was bedeutet Legacy?

Legacy bedeutet „Erbe" oder „Hinterlassenschaft". Im IT-Kontext bezieht sich Legacy auf ältere Softwaresysteme, die noch in Produktion sind, aber veraltet sind. Sie wurden oft vor 10+ Jahren entwickelt, laufen auf alten Technologien und sind schwer zu warten.

Ein Legacy-System ist nicht automatisch „schlecht" – es kann zuverlässig laufen – aber es ist schwer zu modernisieren, zu erweitern oder zu integrieren.

Was ist ein Legacy System?

Ein Legacy System ist ein älteres Softwaresystem, das noch geschäftskritisch ist, aber schwer zu warten oder zu modernisieren. Typischerweise:

  • Wurde vor 10+ Jahren entwickelt
  • Läuft auf veralteter Technologie (z. B. Mainframe, COBOL, alte Datenbanken)
  • Ist undokumentiert oder schwer zu verstehen
  • Hat wenige oder keine Entwickler, die es noch kennen
  • Ist schwer zu erweitern oder mit modernen Systemen zu integrieren
  • Verursacht hohe Wartungskosten
  • Blockiert digitale Innovationen

Was ist eine Legacy Anwendung?

Eine Legacy Anwendung ist eine einzelne Softwareanwendung, die alt und schwer zu warten ist. Sie ist ein Beispiel für ein Legacy System. Beispiele: Ein 20 Jahre altes Finanzplanungssystem, ein 15 Jahre altes Lagerverwaltungssystem, ein 30 Jahre altes Mainframe-Programm.

Was ist Legacy Software?

Legacy Software ist Softwarecode, der alt ist und schwer zu warten. Sie ist oft:

  • In alten Programmiersprachen geschrieben (COBOL, Delphi, VB6)
  • Undokumentiert oder schlecht dokumentiert
  • Ohne Tests oder mit schlechten Tests
  • Schwer zu verstehen, weil die ursprünglichen Entwickler nicht mehr da sind
  • Anfällig für Fehler und Sicherheitsprobleme

Legacy Software ist nicht automatisch „schlecht" – sie kann zuverlässig sein. Das Problem ist, dass sie schwer zu warten und zu modernisieren ist.

Was sind Legacy-Systeme?

Legacy-Systeme sind ältere Softwaresysteme, die noch in Produktion sind, aber veraltet sind. Sie sind:

  • Geschäftskritisch (oft für zentrale Prozesse verantwortlich)
  • Schwer zu warten (alte Technologie, fehlende Dokumentation)
  • Schwer zu erweitern (monolithische Architektur, keine APIs)
  • Schwer zu integrieren (proprietäre Schnittstellen, fehlende Standards)
  • Teuer zu betreiben (hohe Lizenz- und Wartungskosten)
  • Ein Risiko (Ausfallrisiko, Sicherheitsrisiken, Compliance-Risiken)

Wie lange dauert eine Legacy-Ablösung?

Die Dauer hängt von der Systemkomplexität ab:

  • Kleine Systeme ( 10 Millionen Datensätze, 20+ Schnittstellen): 12–24 Monate
  • Sehr komplexe Systeme (Mainframe, viele Abhängigkeiten): 24+ Monate

Dies sind realistische Schätzungen. Viele Projekte unterschätzen die Dauer um 50–100 %. Eine detaillierte Planung in den ersten 4–6 Wochen ist essentiell, um realistische Timelines zu definieren.

Welche Fehler sollte ich bei der Legacy-Ablösung vermeiden?

Die häufigsten Fehler sind: 1. Unterschätzung des Umfangs: Zu optimistische Timelines und Budgets. 2. Fehlerhafte Datenmigration: Daten werden nicht korrekt migriert, Fehler entstehen erst nach Go-Live. 3. Zu schnelle Abschaltung des Altsystems: Das neue System hat noch Fehler, das alte System ist weg. 4.

Mangelnde Kommunikation: Team und Stakeholder wissen nicht, was vor sich geht. 5. Fehlender Wissenstransfer: Das neue System funktioniert, aber nur externe Dienstleister können es warten. 6. Unzureichendes Testing: Fehler werden erst in der Produktion gefunden. 7. Keine Risikovorbereitung: Kein Plan B, wenn etwas schiefgeht.

Welche Ablösungsstrategie ist die beste?

Es gibt keine „beste" Strategie – die richtige Strategie hängt von Ihrer Situation ab:

  • Big-Bang: Schnell, aber sehr riskant. Nur für kleine Systeme.
  • Parallel-Betrieb: Sehr sicher, aber teuer. Für kritische Systeme.
  • Strangler Pattern: Moderates Risiko, lange Dauer. Für komplexe Systeme mit klaren Modul-Grenzen.
  • Hybrid-Betrieb: Moderates Risiko, moderate Kosten. Beste Balance für die meisten Szenarien.

Wir empfehlen Hybrid-Betrieb oder Strangler Pattern für die meisten Mittelstands-Szenarien.

Was ist der Strangler Pattern?

Der Strangler Pattern ist eine Methode zur graduellen Ablösung von Legacy-Systemen.

Sie ersetzen das alte System Schritt für Schritt durch neue Funktionen.

Das neue System wird wie eine Feigenranke um das alte System herum aufgebaut und „erdrosselt" es langsam.

Dies minimiert Risiken, dauert aber länger.

Wie viel kostet eine Legacy-Ablösung?

Die Kosten hängen von der Systemkomplexität und der gewählten Strategie ab. Typischerweise:

  • Kleine Systeme: 50.000–150.000 €
  • Mittlere Systeme: 150.000–500.000 €
  • Große Systeme: 500.000–2.000.000 €
  • Sehr komplexe Systeme: 2.000.000+ €

Dies sind realistische Schätzungen. Viele Unternehmen unterschätzen die Kosten um 50–100 %. Eine detaillierte Planung und Risikobewertung in den ersten 4–6 Wochen ist essentiell, um realistische Kosten zu definieren.

Quellen

  • Forrester (2024): "The State of Application Modernization" – Forrester Research Report. Dokumentiert, dass viele Legacy-Modernisierungsprojekte Budget- oder Zeitprobleme haben und dass Change Management und Wissenstransfer kritische Erfolgsfaktoren sind.
  • IEEE (2023): "Software Modernization: Best Practices and Lessons Learned" – IEEE Software Magazine. Dokumentiert bewährte Praktiken für Datenmigration, Schnittstellen-Integration und Wissenstransfer. Computer (computer.org, externe Quelle)

Fazit: Legacy-Ablösung ist machbar – mit klarer Planung und Partnerschaft

Kurz: Legacy-Systeme sind eine Realität für viele Unternehmen im Mittelstand und in der Industrie.

Legacy-Systeme sind eine Realität für viele Unternehmen im Mittelstand und in der Industrie. Die Ablösung dieser Systeme ist komplex, aber nicht unmöglich. Der Schlüssel zum Erfolg ist:

  1. Klare Geschäftsbegründung: Warum ist die Ablösung notwendig? Was sind die Kosten und Nutzen? 2. Detaillierte Planung: 4–6 Wochen Planung spart Monate später. 3. Risikomanagement: Identifizieren Sie Risiken früh und entwickeln Sie Mitigationsstrategien. 4. Richtige Strategie: Wählen Sie die richtige Ablösungsstrategie (Hybrid-Betrieb oder Strangler Pattern für die meisten Szenarien). 5. Datenmigration mit Validierung: Dies ist der kritischste Schritt – mehrfache Tests sind essentiell. 6. Wissenstransfer und Befähigung: Ihr Team muss das neue System selbst warten können. 7. Langfristige Partnerschaft: Nach dem Go-Live brauchen Sie noch Unterstützung.

Bei Groenewold IT Solutions haben wir über 250 Projekte mit Legacy-Modernisierung durchgeführt. Wir wissen, was funktioniert und was nicht. Wenn Sie bereit sind, Ihre Legacy-Systeme zu modernisieren, kontaktieren Sie uns – wir analysieren Ihre Situation und zeigen Ihnen einen realistischen Weg nach vorne. Zum vollständigen Artikel

Kurz: Die folgenden unabhängigen Referenzen ergänzen die Einordnung zu den Themen dieses Artikels:

Die folgenden unabhängigen Referenzen ergänzen die Einordnung zu den Themen dieses Artikels:

"Die Migration von Legacy-Systemen scheitert in vielen Projekten nicht an der Technologie allein, sondern an fehlender Dokumentation des impliziten Fachwissens – deshalb gehört Knowledge Transfer fest ins Budget."

Björn Groenewold, Geschäftsführer, Groenewold IT Solutions

Über den Autor

Björn Groenewold
Björn Groenewold(Dipl.-Inf.)

Geschäftsführer der Groenewold IT Solutions GmbH und der Hyperspace GmbH

Seit 2009 entwickelt Björn Groenewold Softwarelösungen für den Mittelstand. Er ist Geschäftsführer der Groenewold IT Solutions GmbH (gegründet 2012) und der Hyperspace GmbH. Als Gründer von Groenewold IT Solutions hat er über 250 Projekte erfolgreich begleitet – von Legacy-Modernisierungen bis hin zu KI-Integrationen.

SoftwarearchitekturKI-IntegrationLegacy-ModernisierungProjektmanagement

Empfehlungen aus dem Blog

Ähnliche Artikel

Diese Beiträge könnten Sie ebenfalls interessieren.

Datenbank Optimierung: Performance verbessern - Guide 2026 – Titelbild
Legacy-Modernisierung

Datenbank Optimierung: Performance verbessern - Guide 2026

Datenbank Optimierung: Performance verbessern - Guide 2026 Langsame Abfragen, steigende Speichernutzung und Engpässe bei der Datenverarbeitung – viele Unternehmen im deutschsprachigen Raum kennen…

32 Min.
Cloud Migration von On-Premise zu AWS: Leitfaden für 2026 – Titelbild
Legacy-Modernisierung

Cloud Migration von On-Premise zu AWS: Leitfaden für 2026

Cloud Migration von On-Premise zu AWS: Leitfaden für 2026 Ihre On-Premise-Infrastruktur wird zum Kostentreiber: Wartung älterer Hardware, steigende Stromkosten, Skalierungsgrenzen bei Lastspitzen.…

18 Min.

Kostenloser Download

Checkliste: 10 Fragen vor der Software-Entwicklung

Die wichtigsten Punkte vor dem Start: Budget, Timeline und Anforderungen.

Checkliste im Beratungsgespräch erhalten

Passende nächste Schritte

Relevante Leistungen & Lösungen

Basierend auf dem Thema dieses Artikels sind diese Seiten oft die sinnvollsten Einstiege.

Mehr zum Thema

Mehr zu Legacy-Modernisierung und nächste Schritte

Dieser Beitrag gehört zum Themenbereich Legacy-Modernisierung. In unserer Blog-Übersicht finden Sie alle Fachartikel; unter Kategorie Legacy-Modernisierung weitere Beiträge zu diesem Thema.

Zu Themen wie Legacy-Modernisierung bieten wir passende Leistungen – von App-Entwicklung über KI-Integration bis zu Legacy-Modernisierung und Wartung. Typische Ausgangslagen beschreiben wir unter Lösungen. Erste Kosteneinschätzungen liefern unsere Kostenrechner. Fachbegriffe erläutern wir im IT-Glossar. Fachbücher und Praxisleitfäden zu KI und Software stellen wir unter Publikationen vor; vertiefende Artikel finden Sie unter Themen.

Bei Fragen zu diesem Artikel oder für ein unverbindliches Gespräch zu Ihrem Vorhaben können Sie einen Beratungstermin vereinbaren oder uns über Kontakt ansprechen. Wir antworten in der Regel innerhalb eines Werktags.
